2025年9月末 進捗状況
2025年(令和7年)9月末現在の進捗率は45.3%です。
現場上空進捗写真と施工状況写真です。

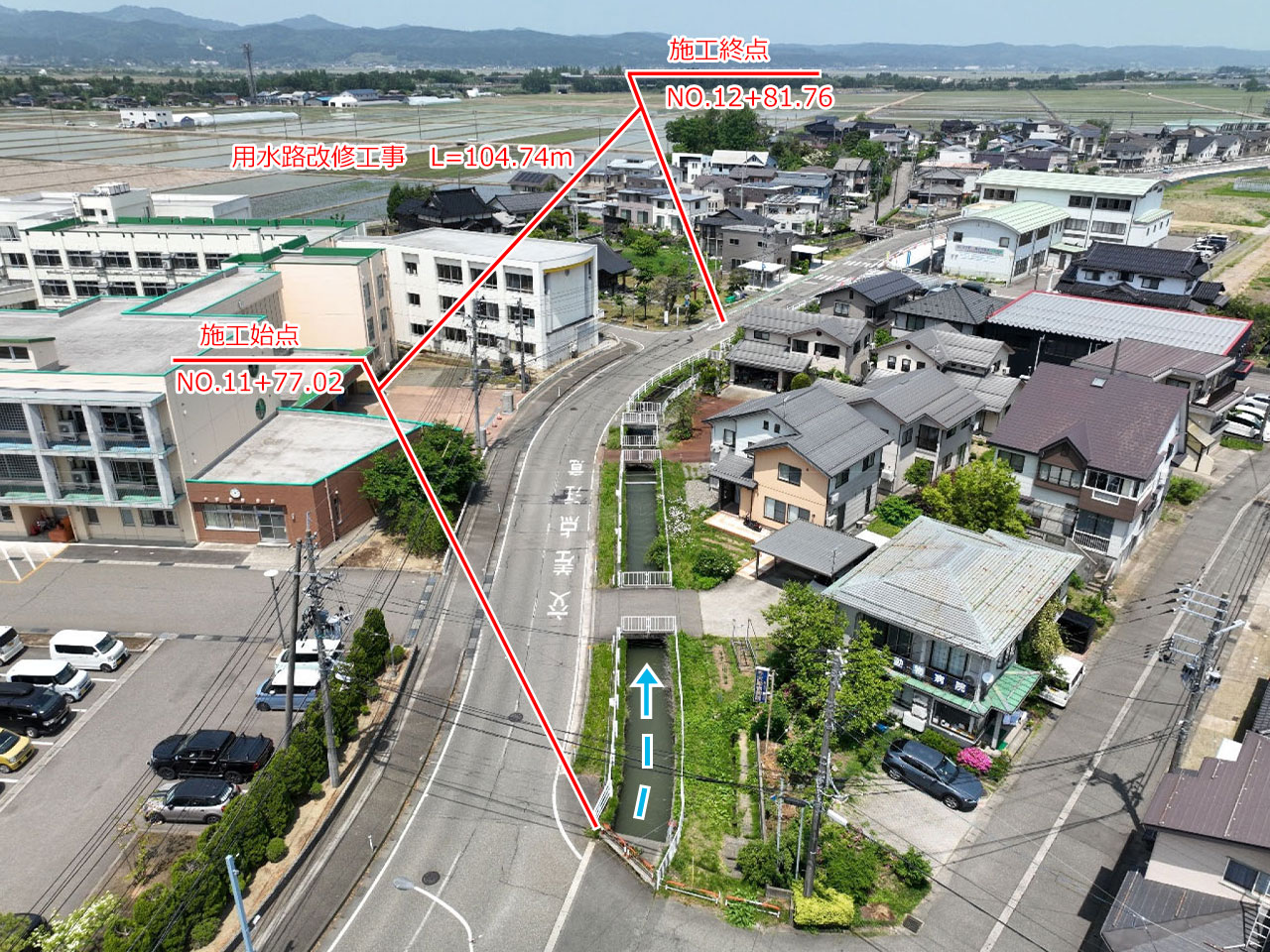

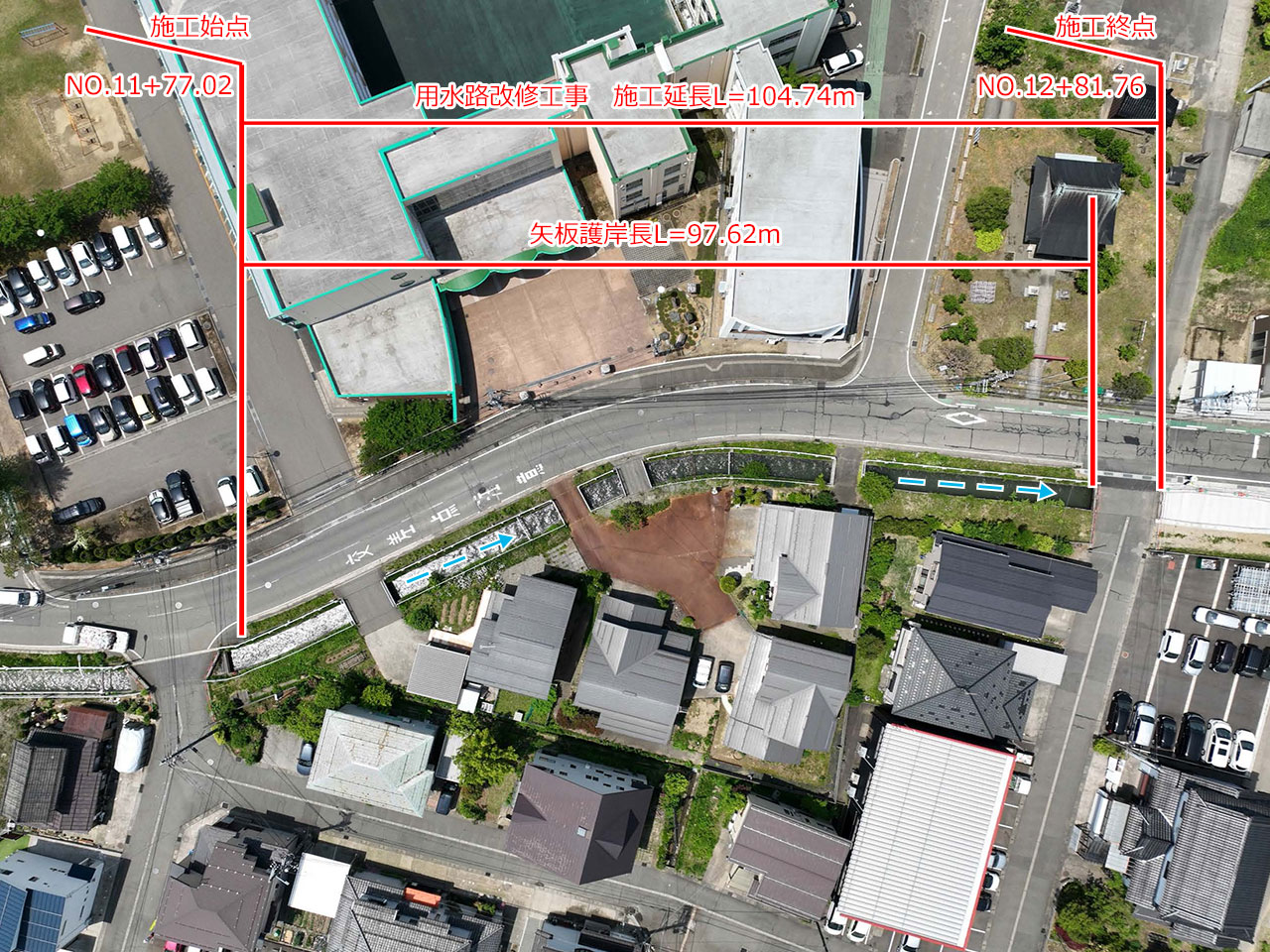

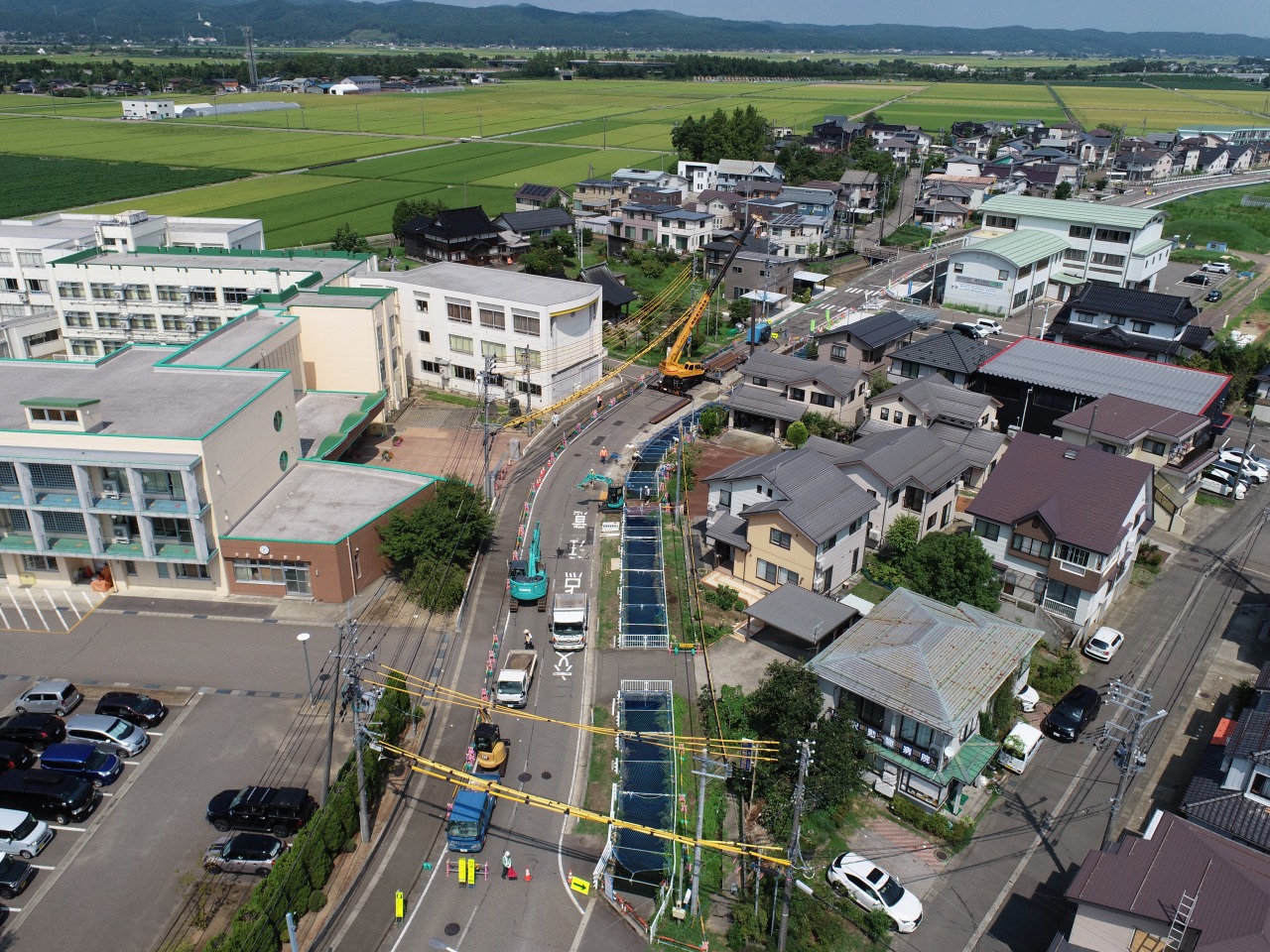

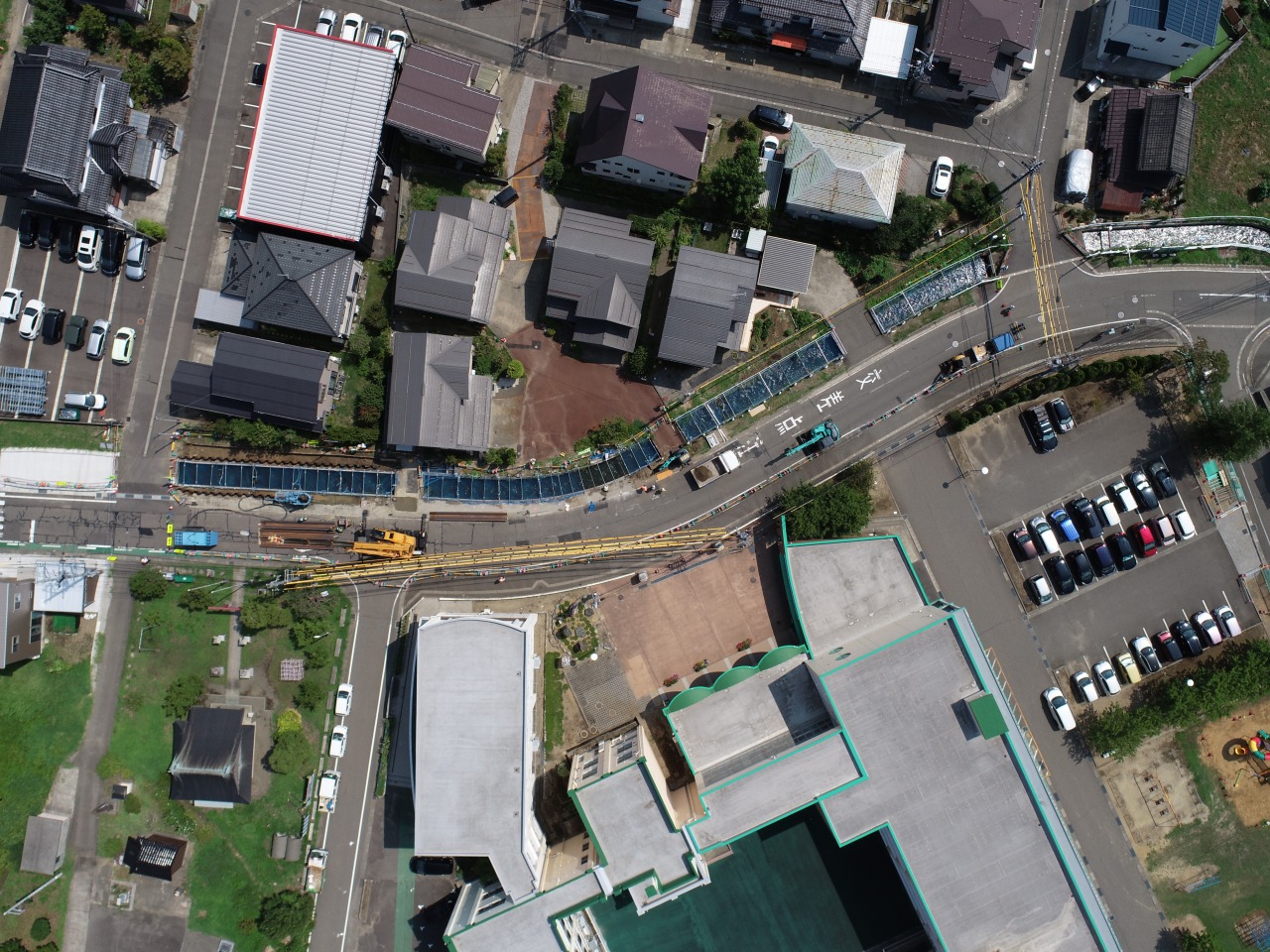

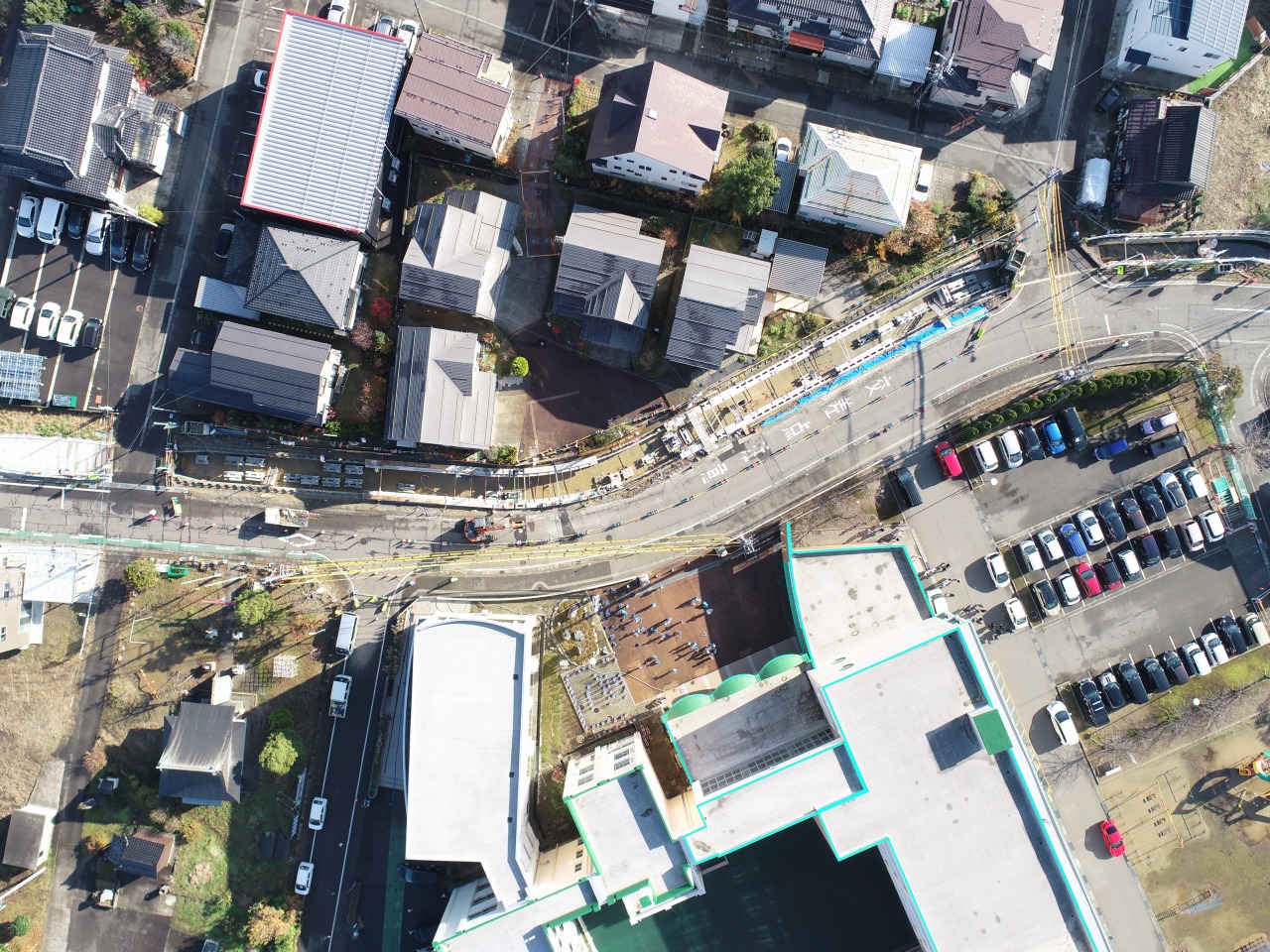

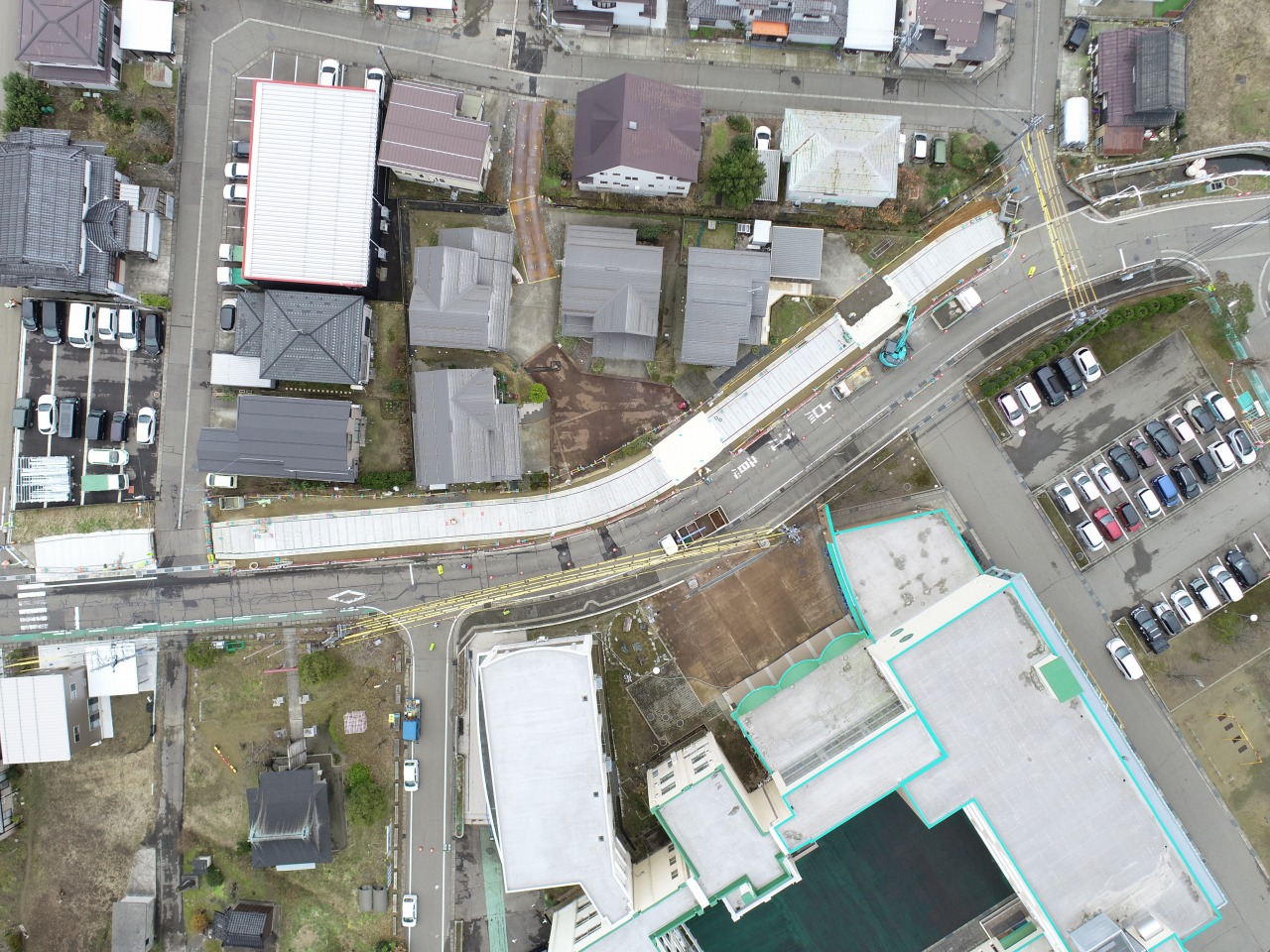

現場上空 水路工事真上から望む

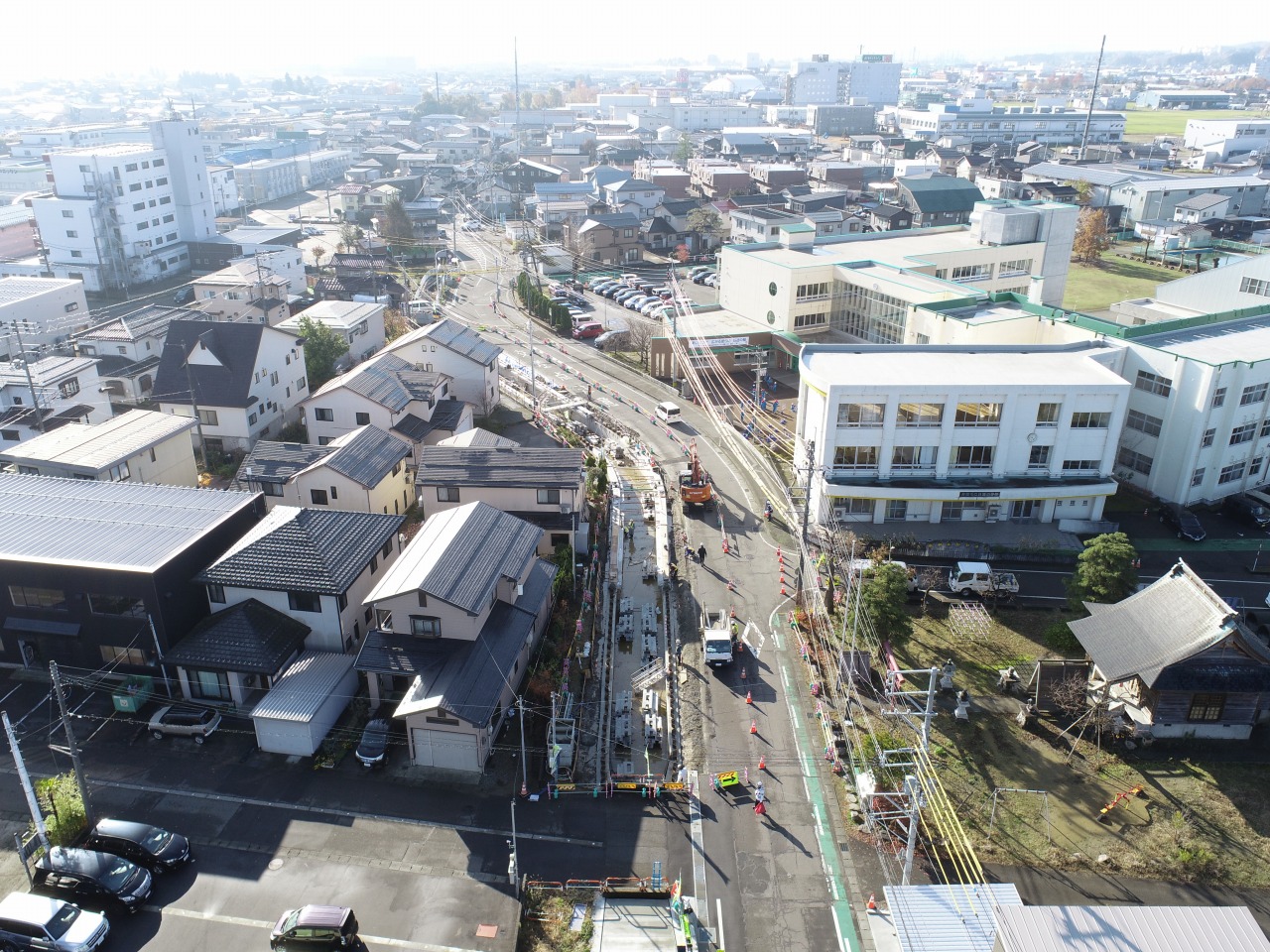

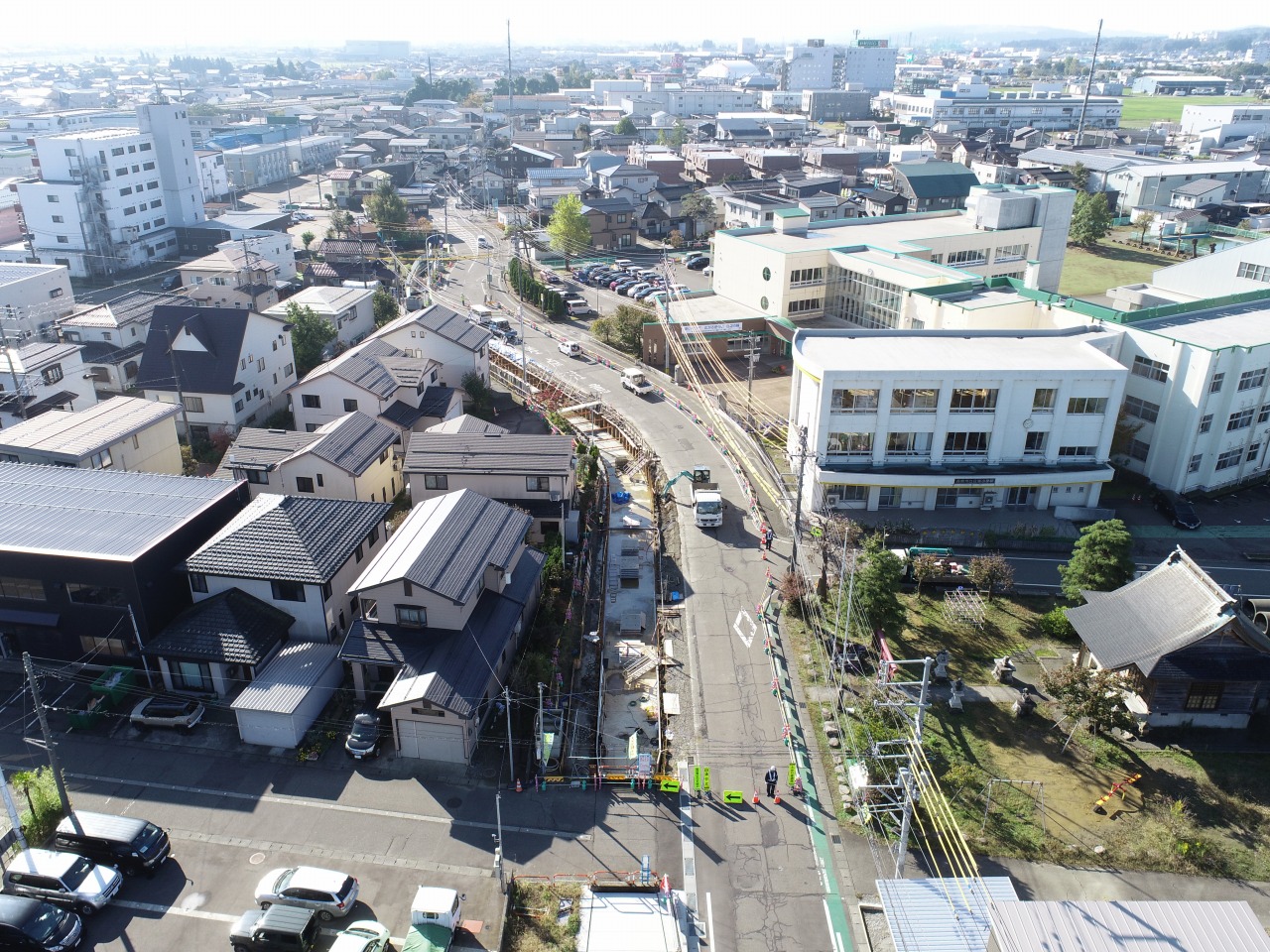

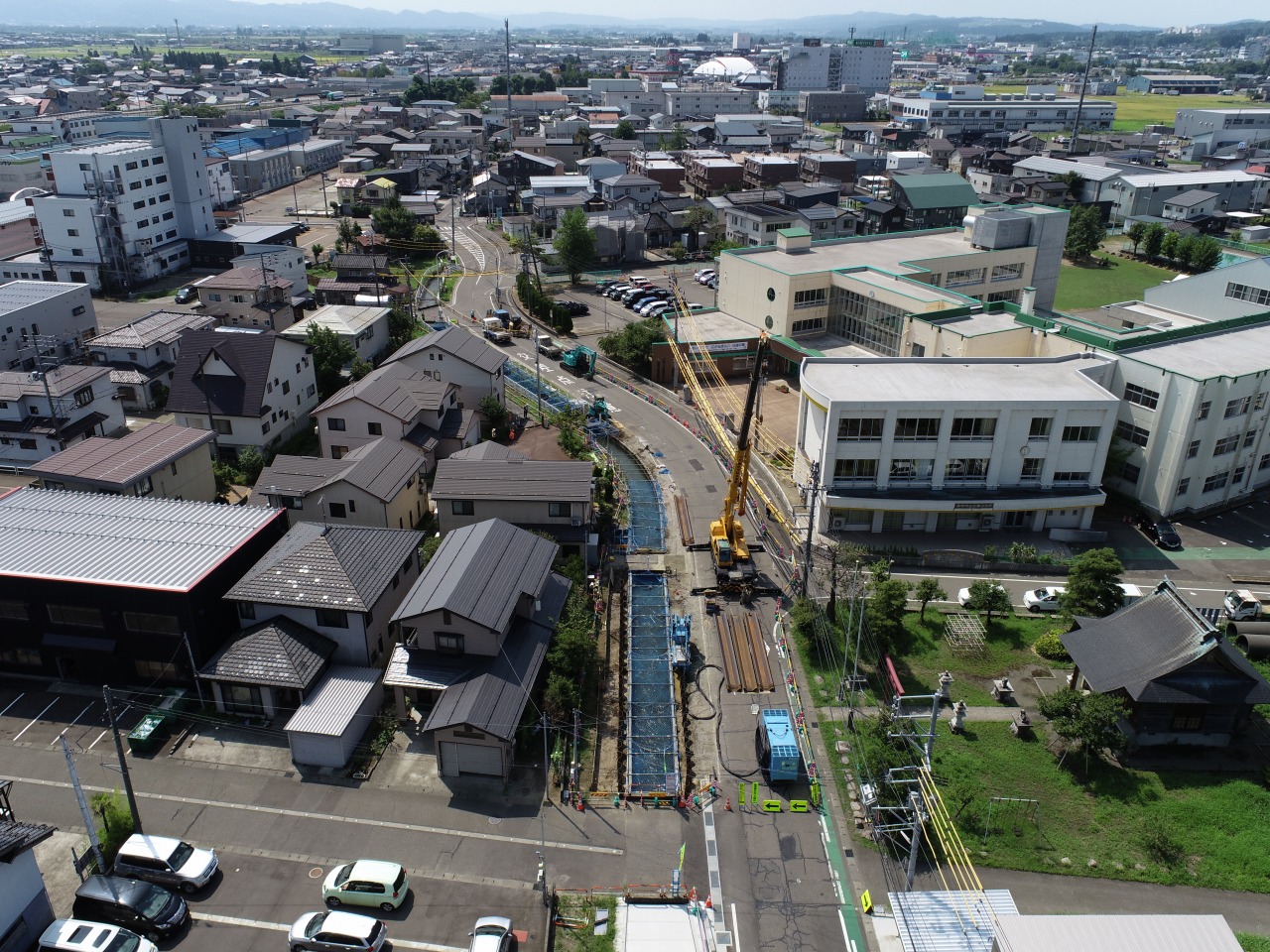

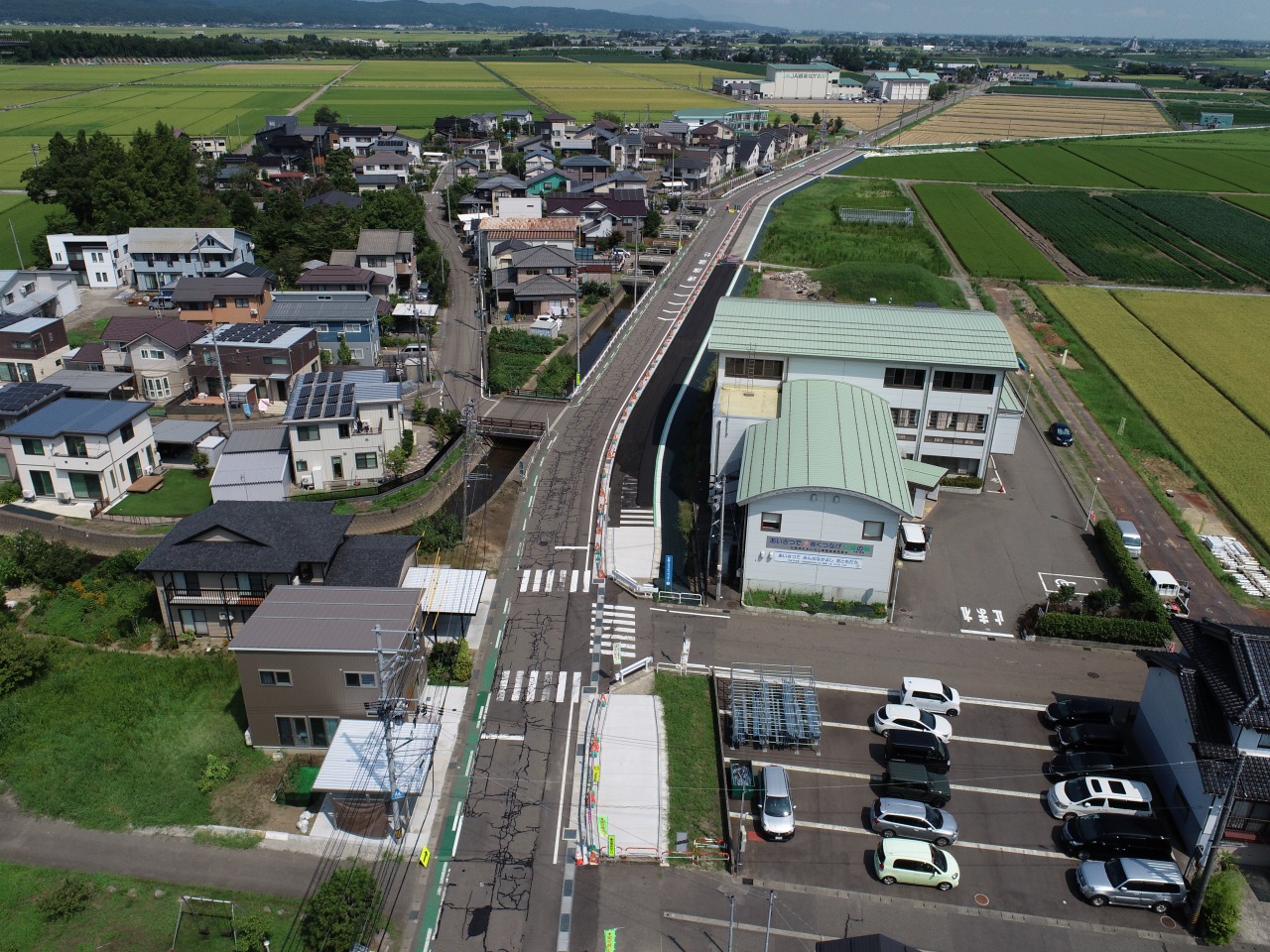

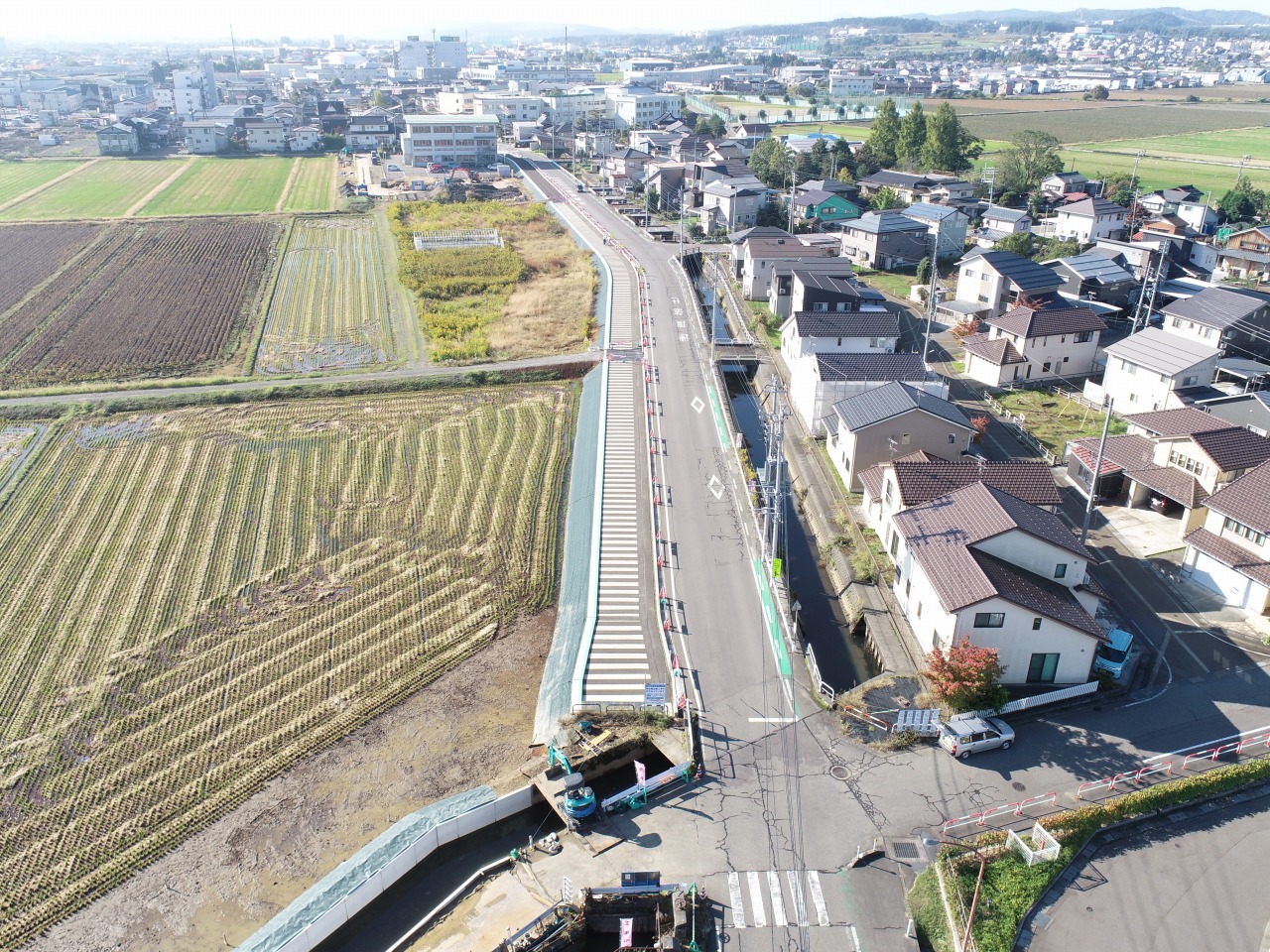

現場上空 水路工事起点から望む

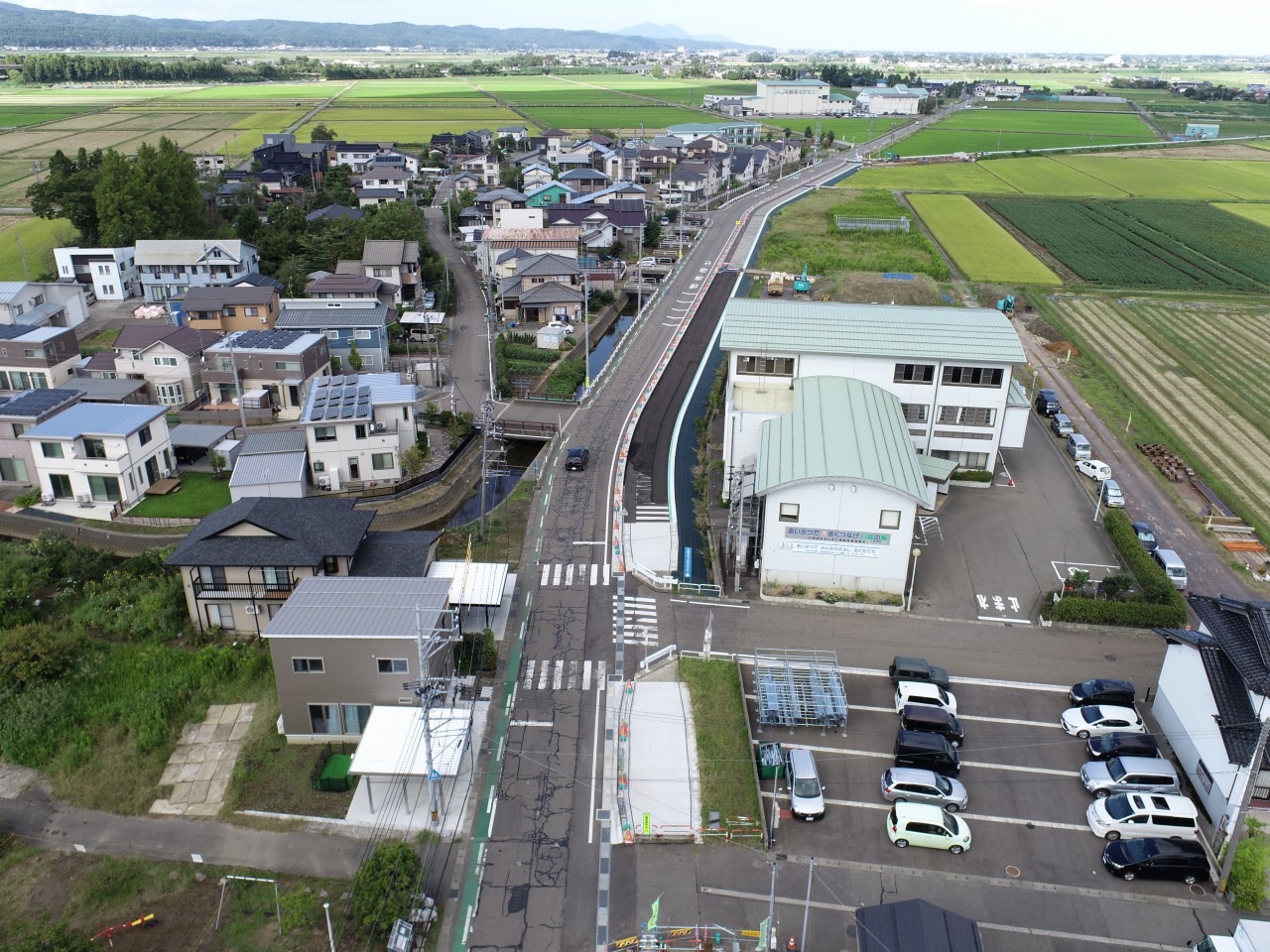

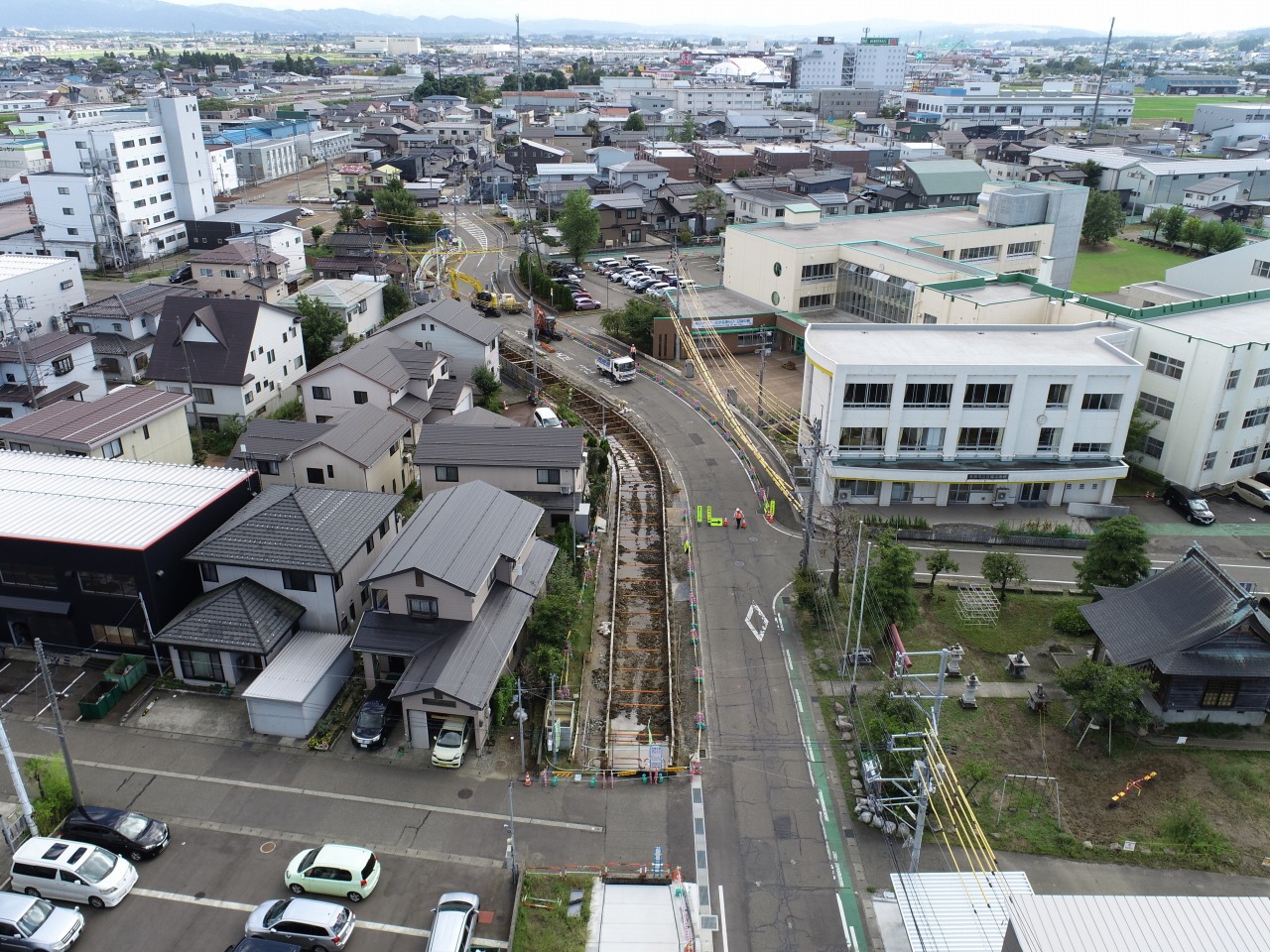

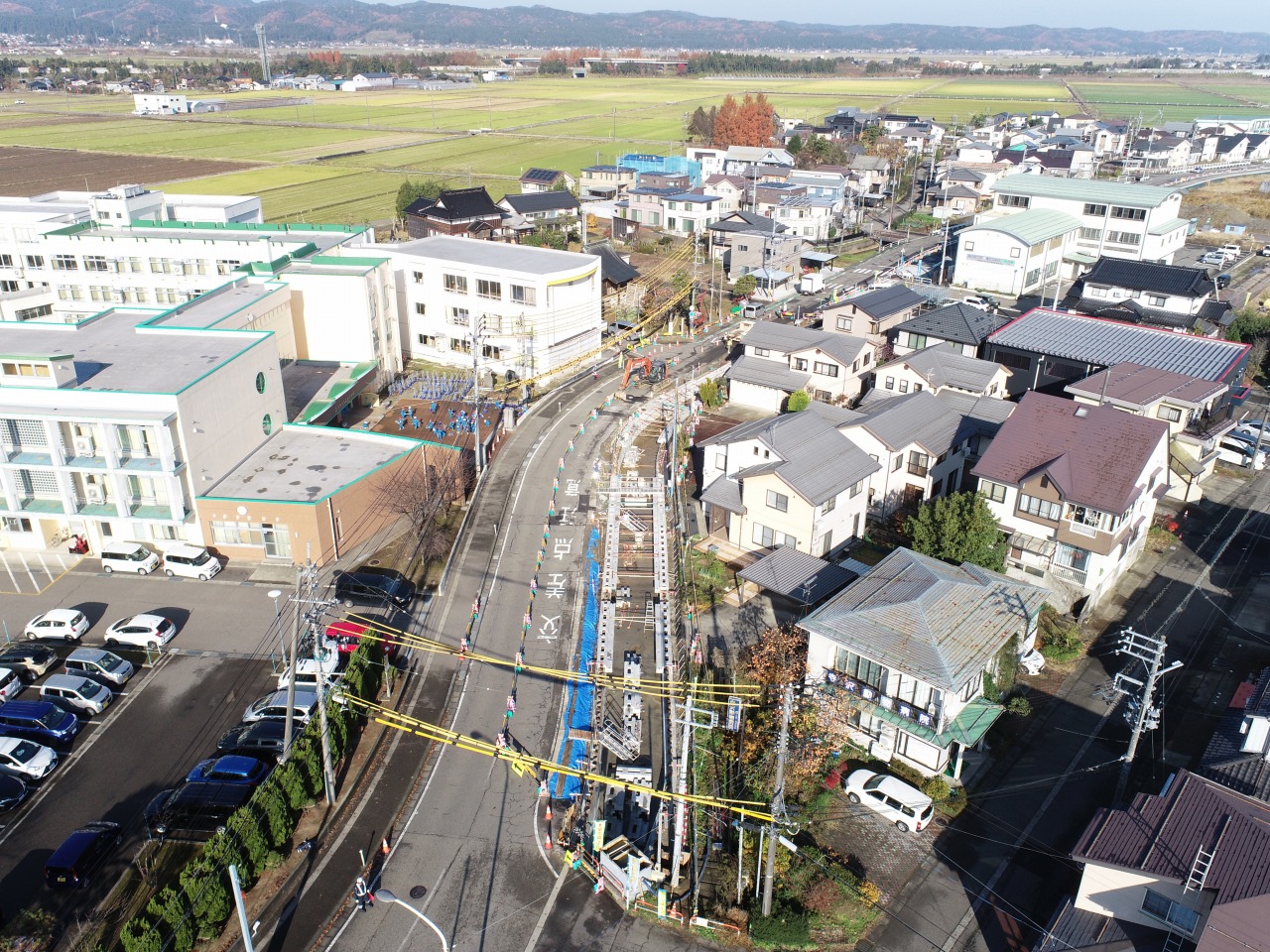

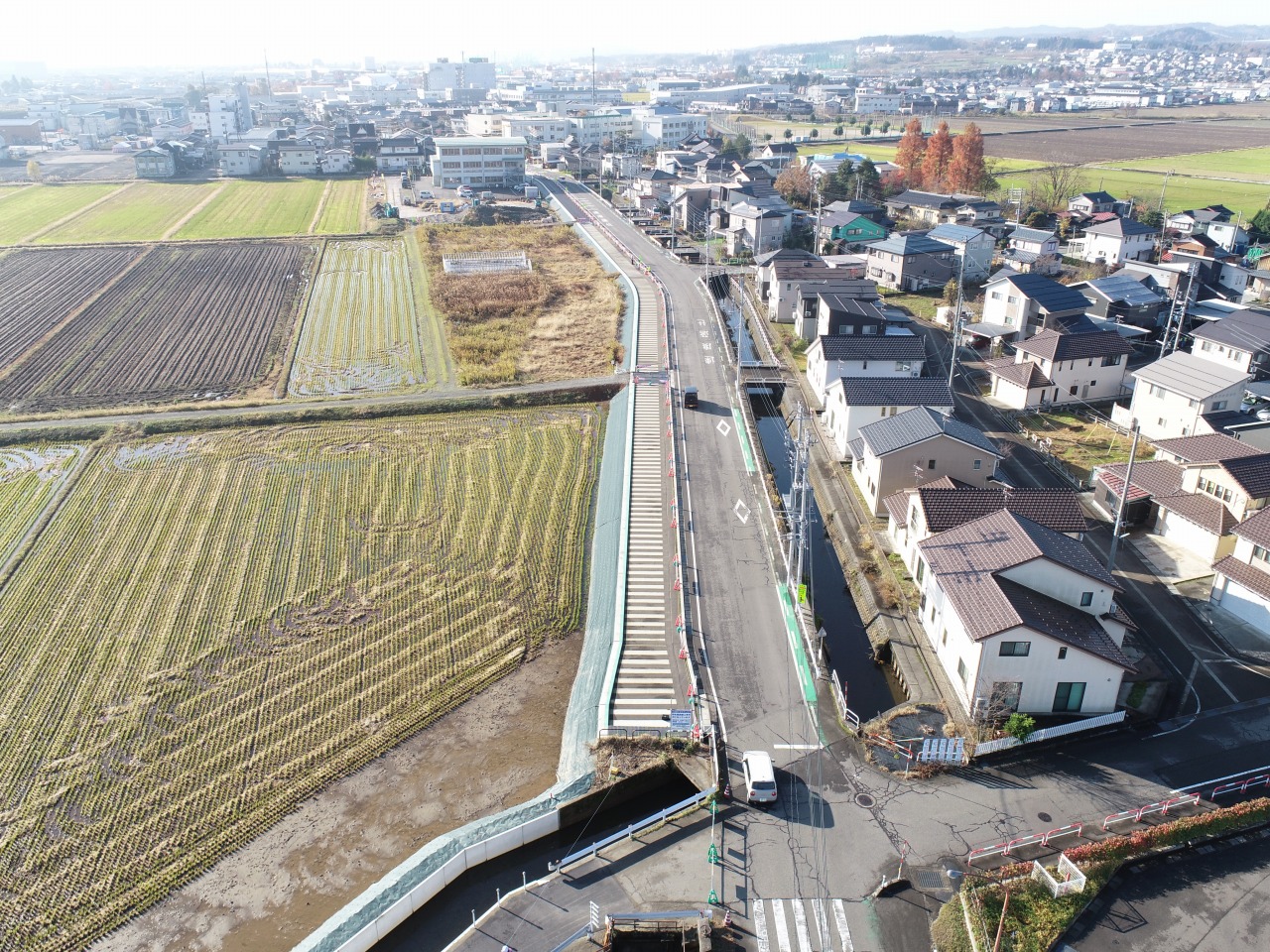

現場上空 水路工事終点から望む

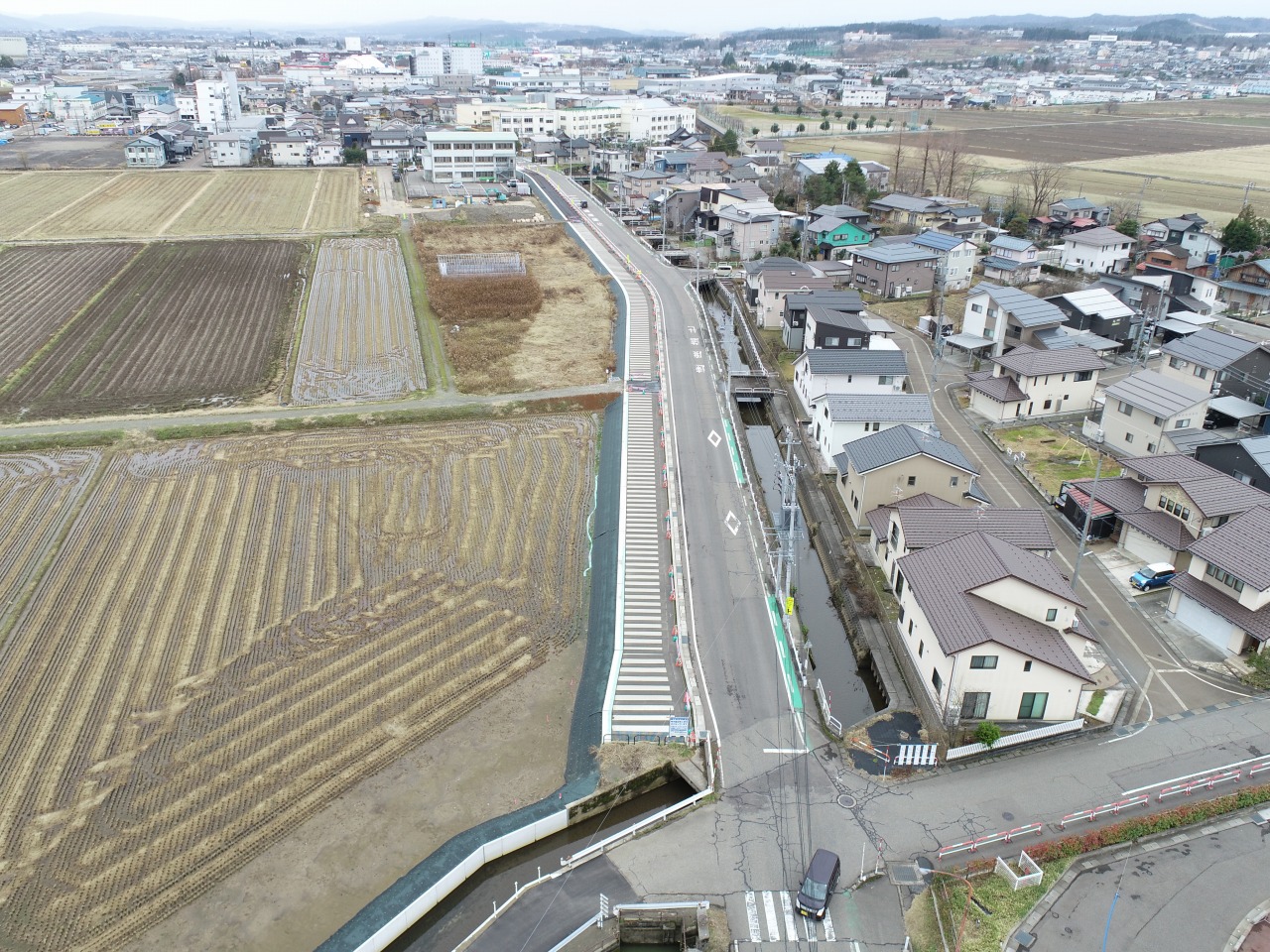

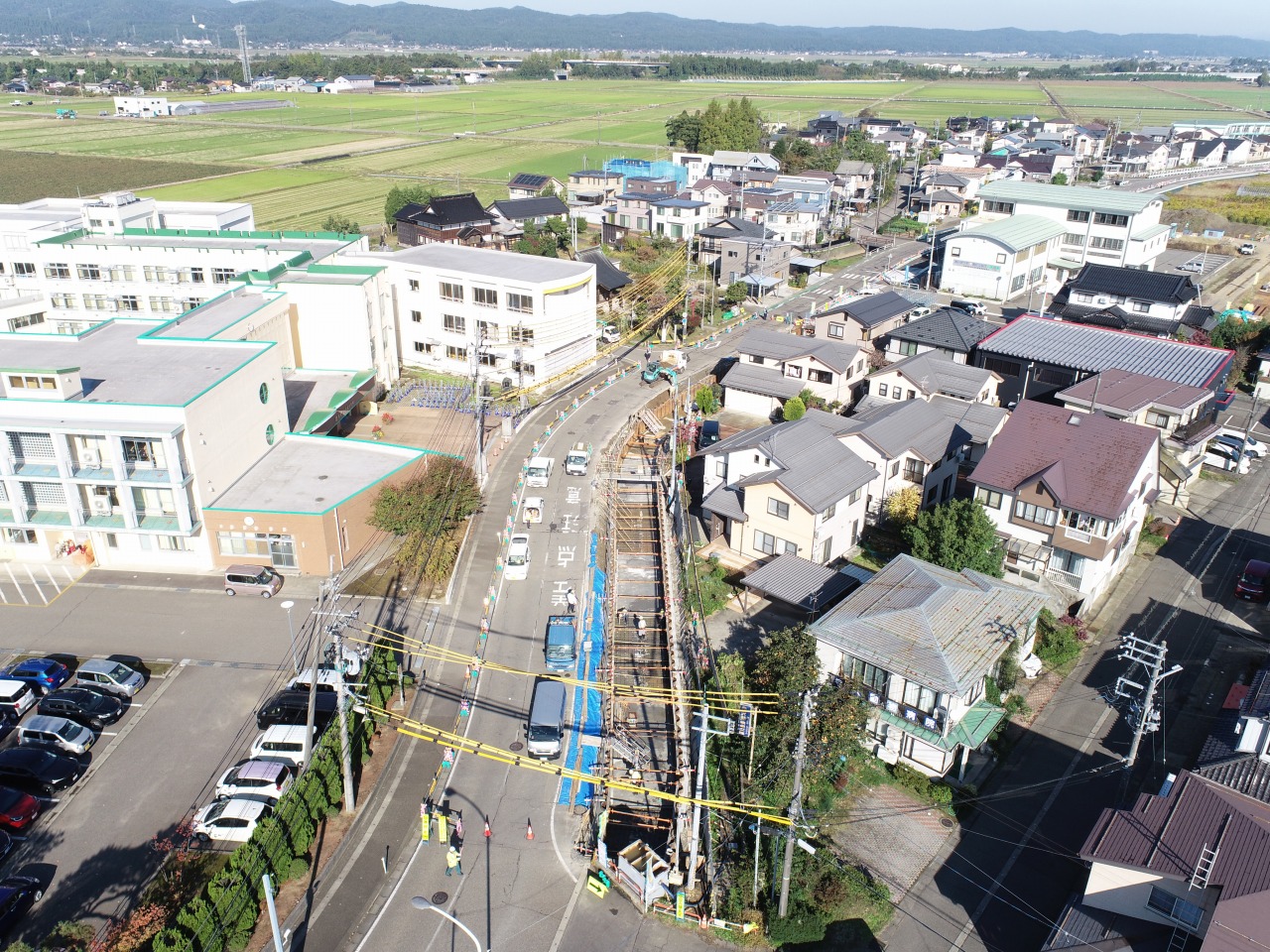

現場上空 歩道工事起点から望む

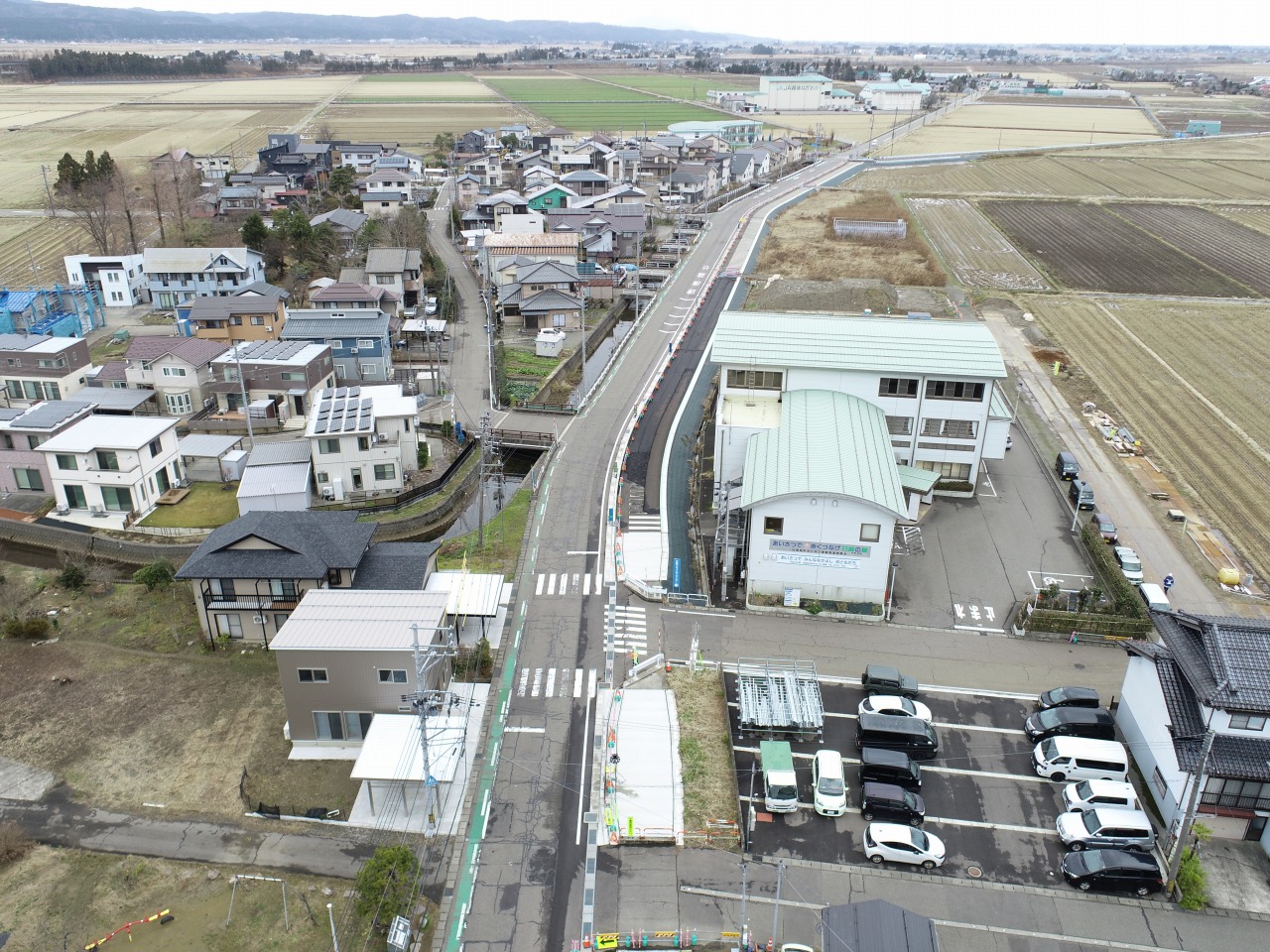

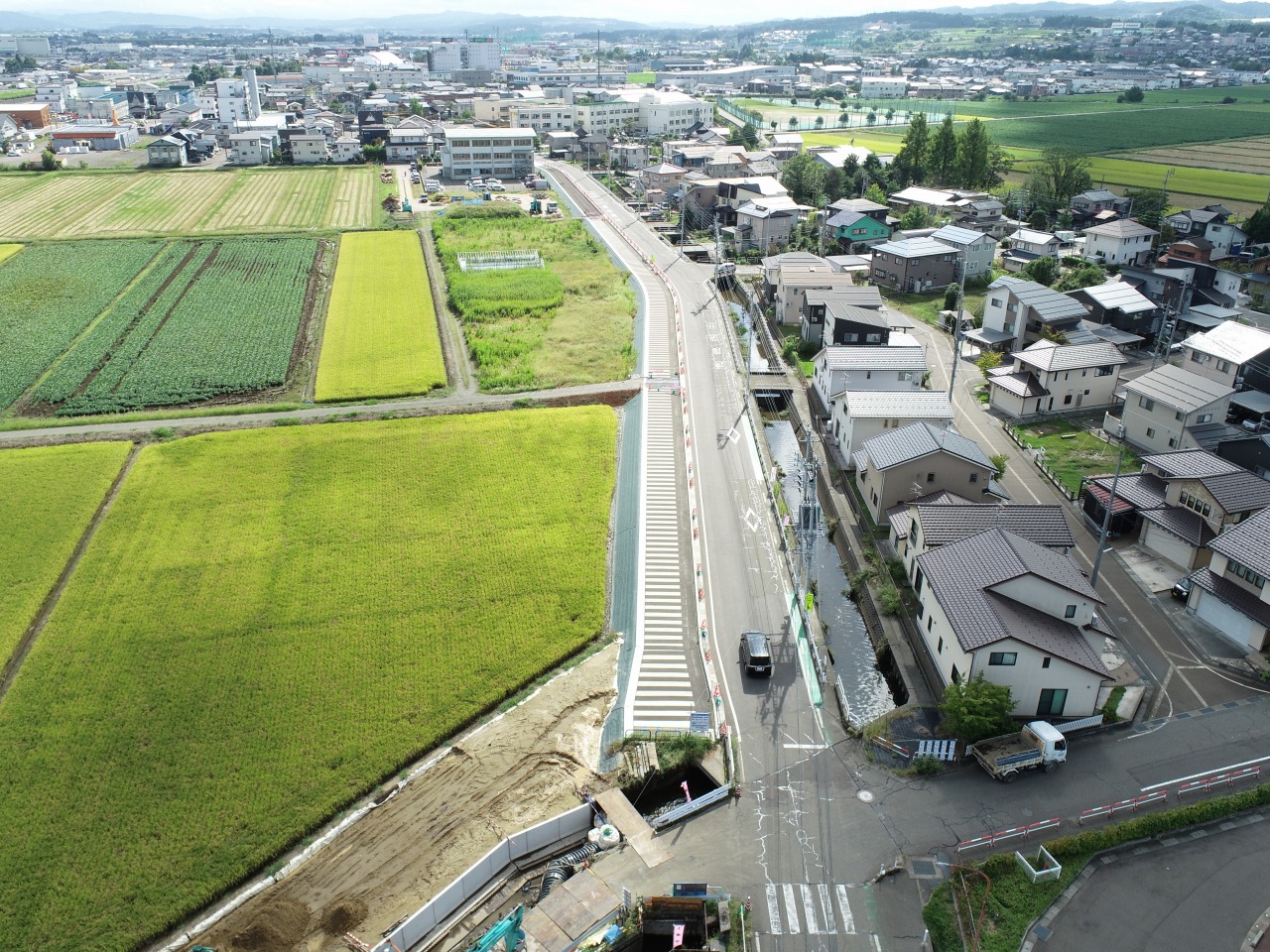

現場上空 歩道工事終点から望む

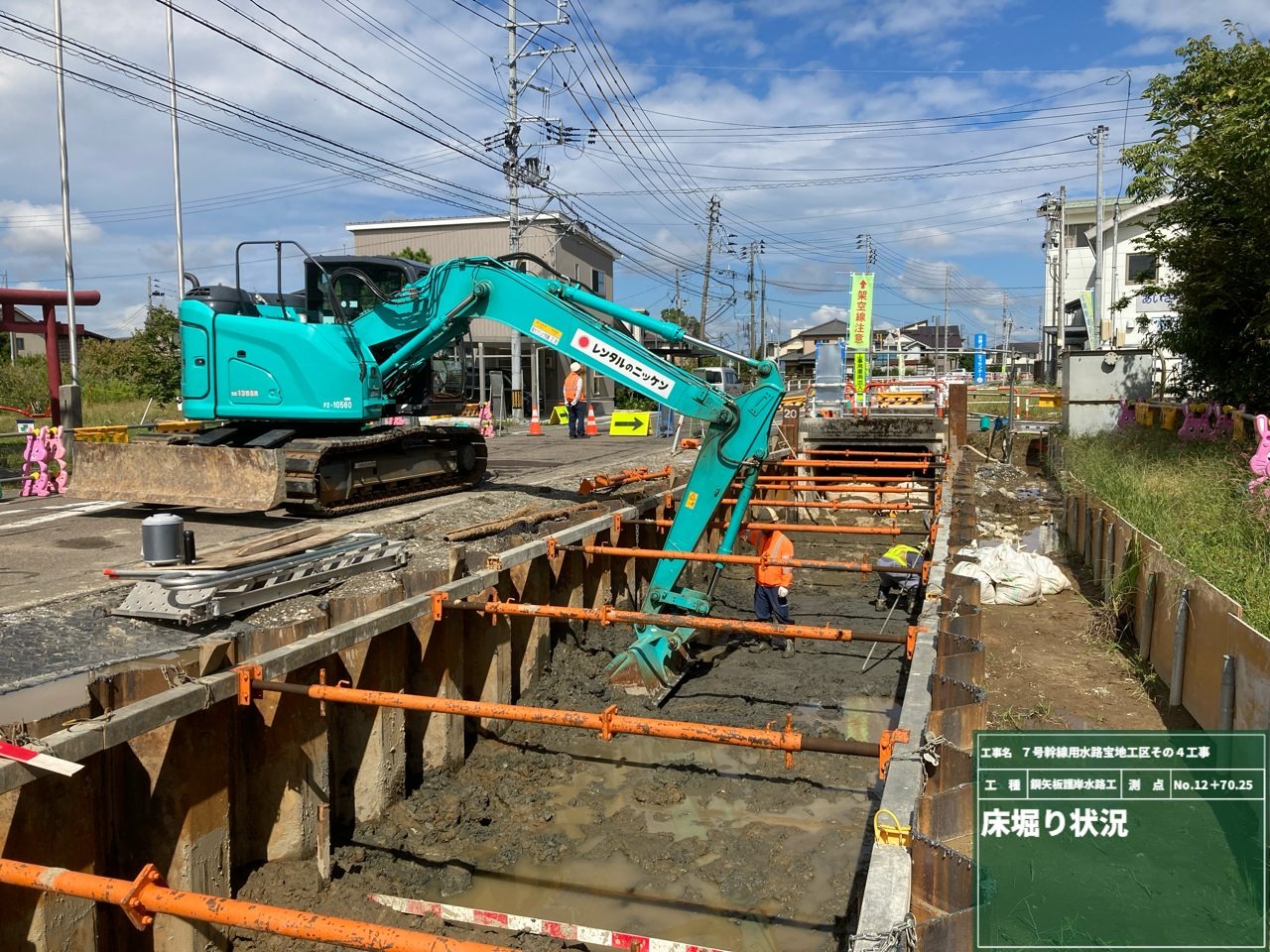

鋼矢板護岸水路工(鋼矢板圧入)

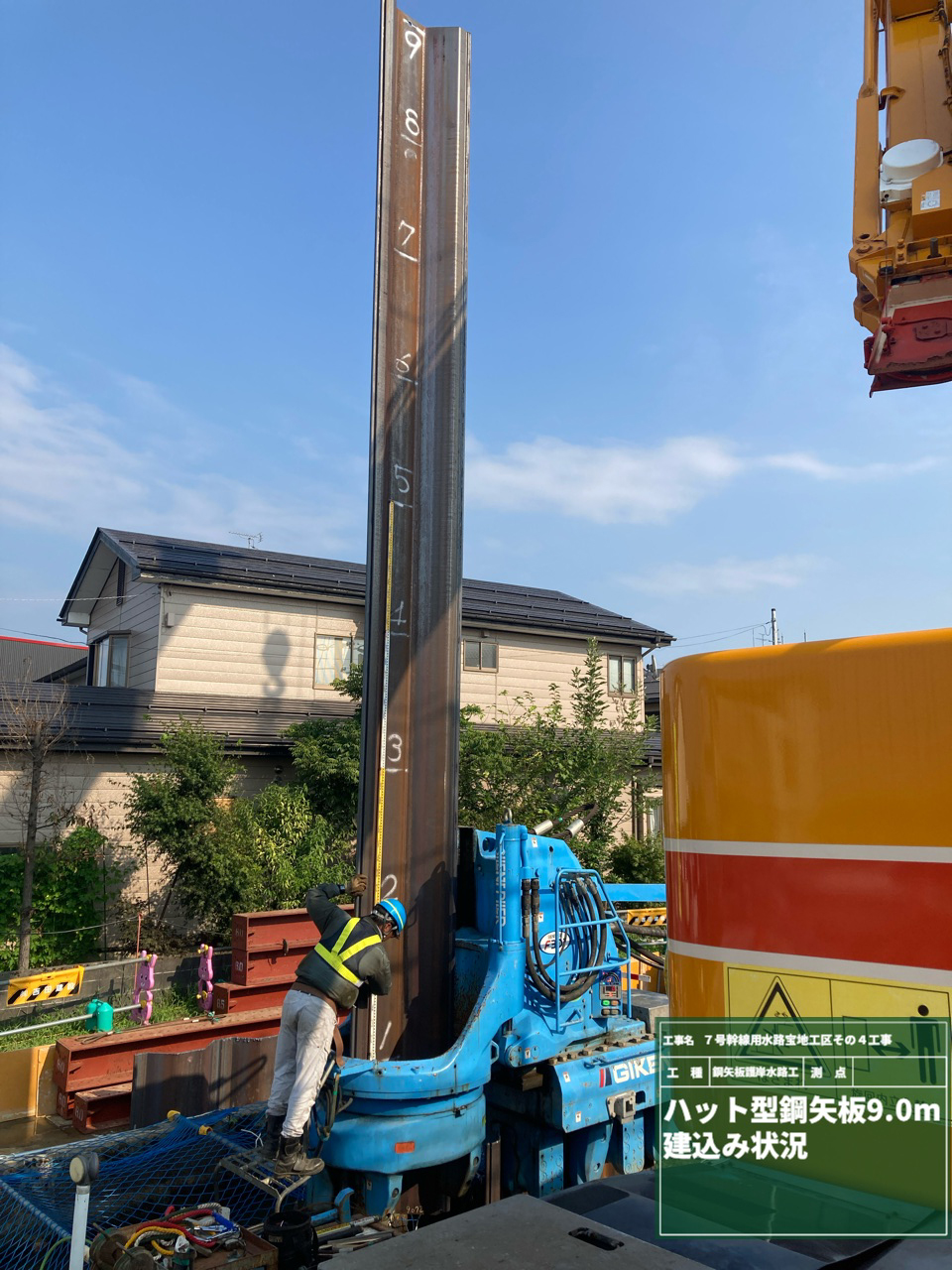

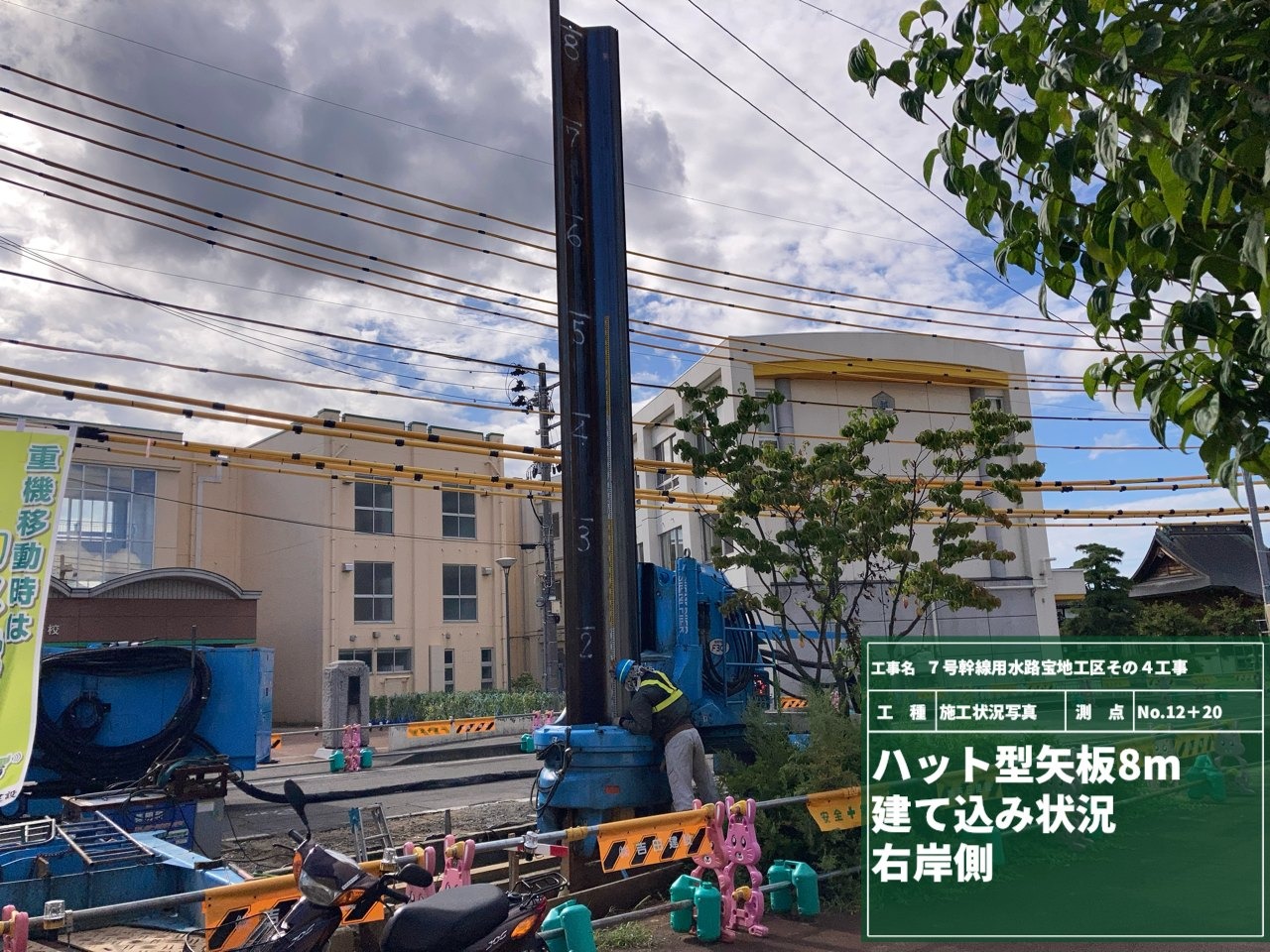

矢板建込み状況
鋼矢板護岸水路工(水路内取り壊し)

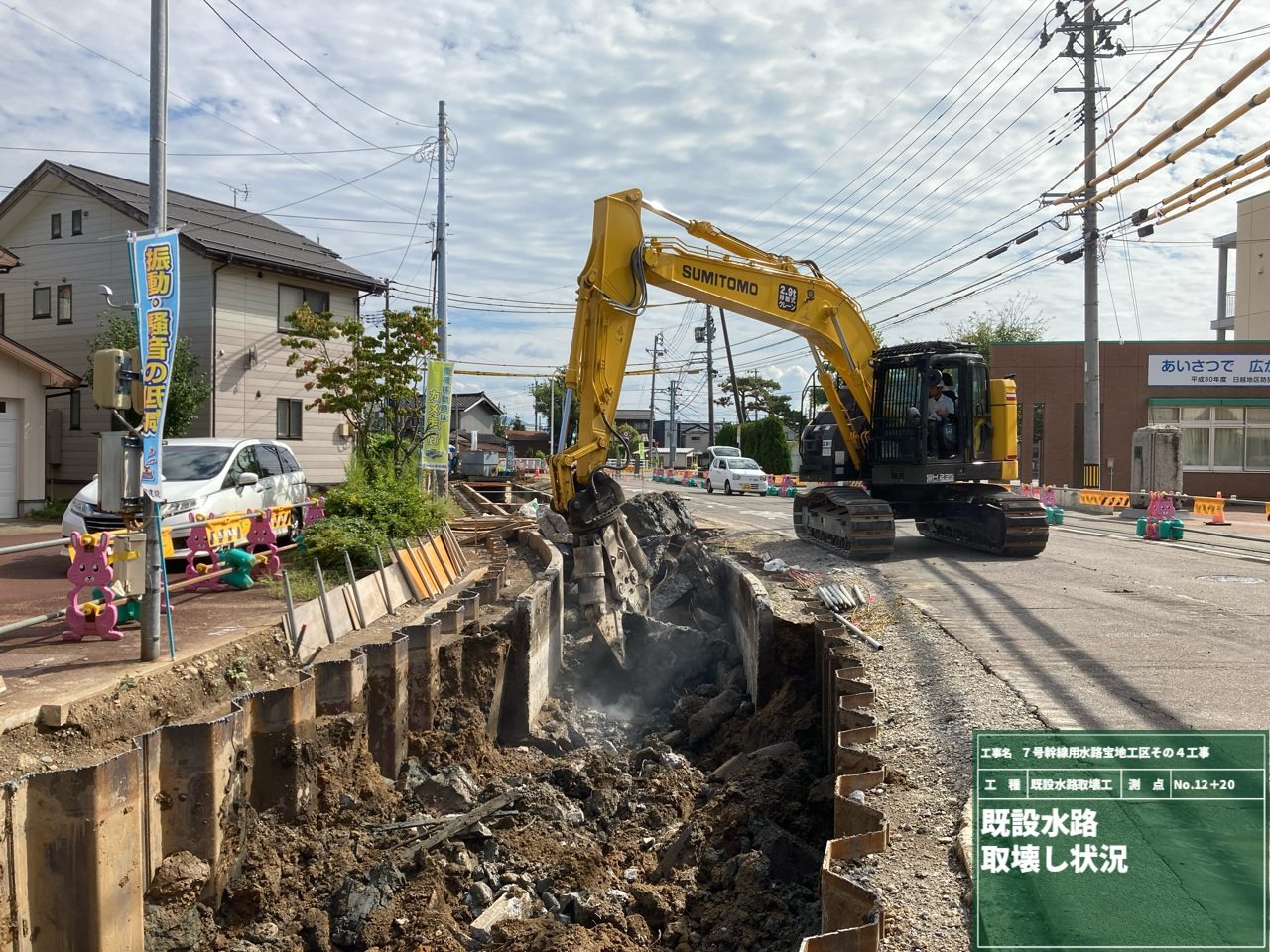

取り壊し状況

鋼矢板護岸水路工(水路内掘削)

掘削・床付け状況
2025年8月末 進捗状況
2025年(令和7年)8月末現在の進捗率は23.2%です。
現場上空進捗写真と施工状況写真です。

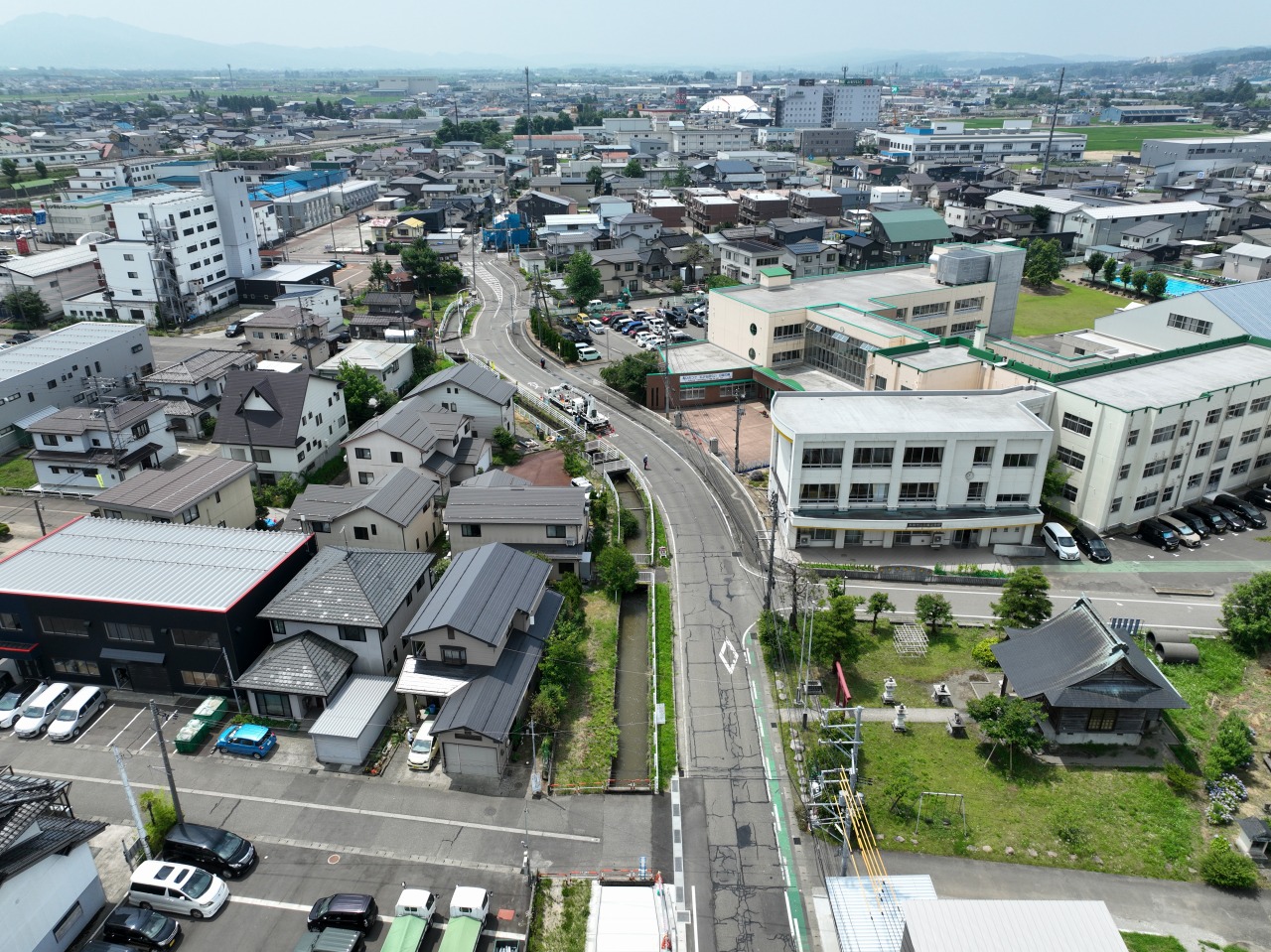

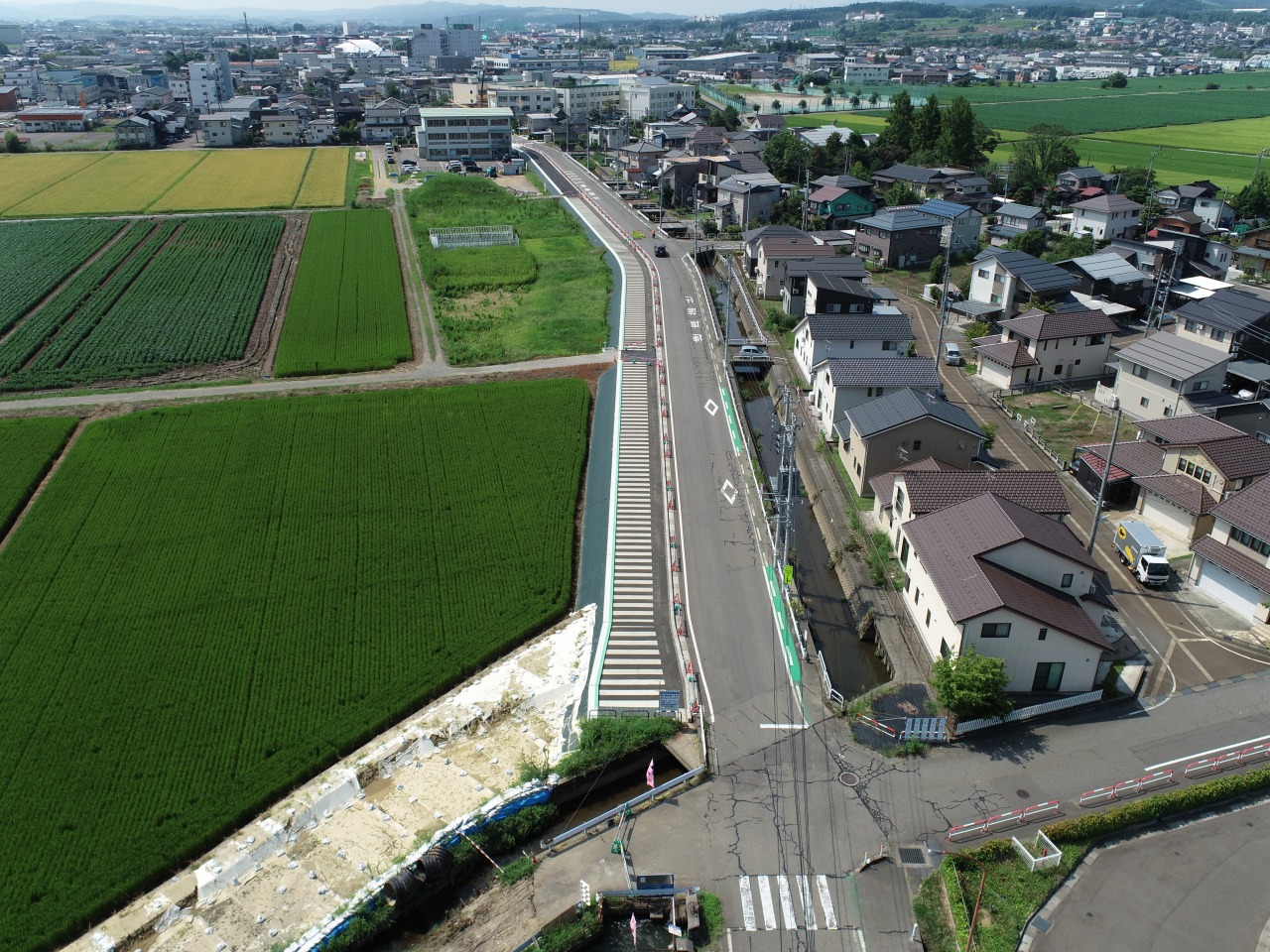

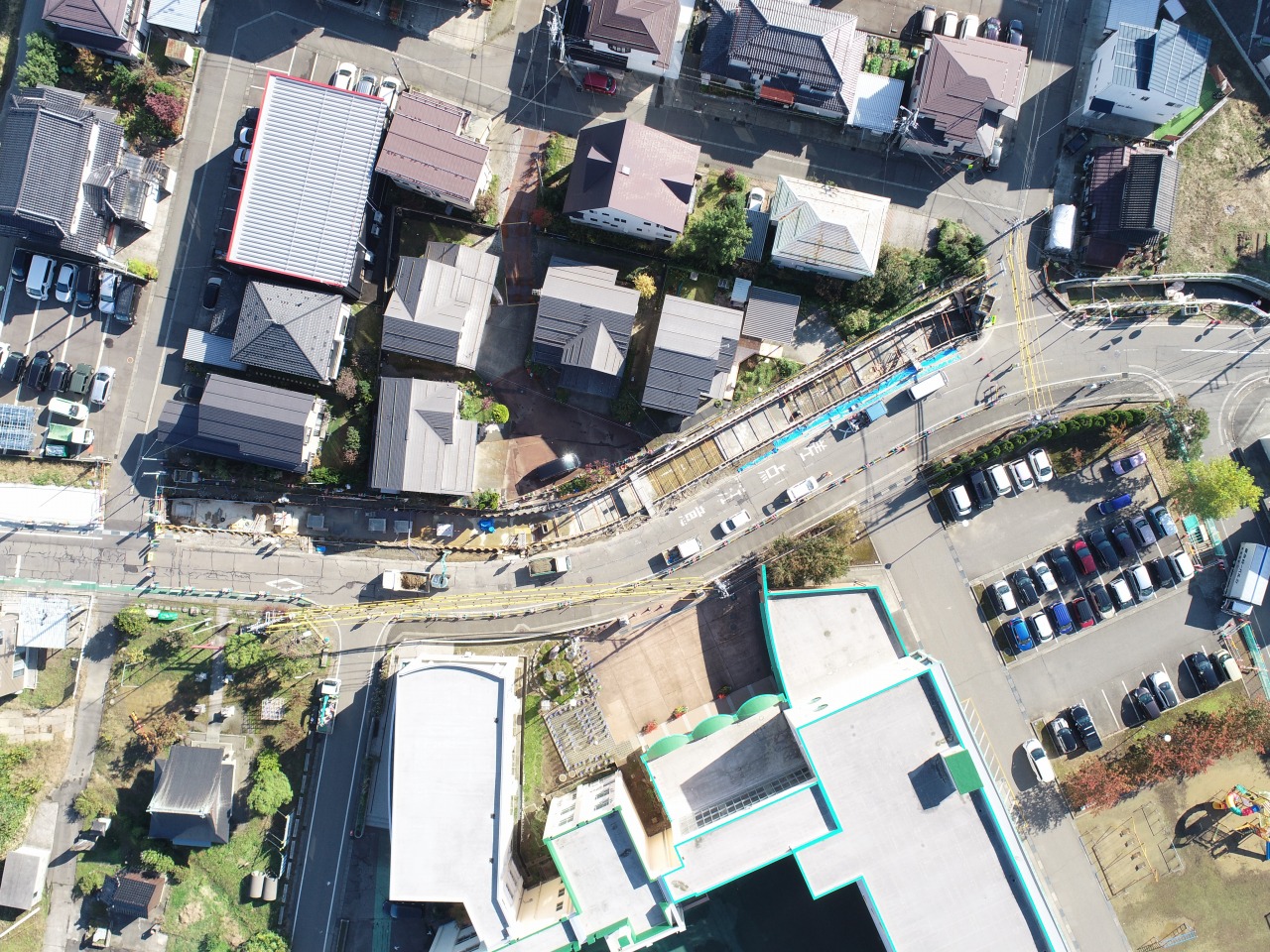

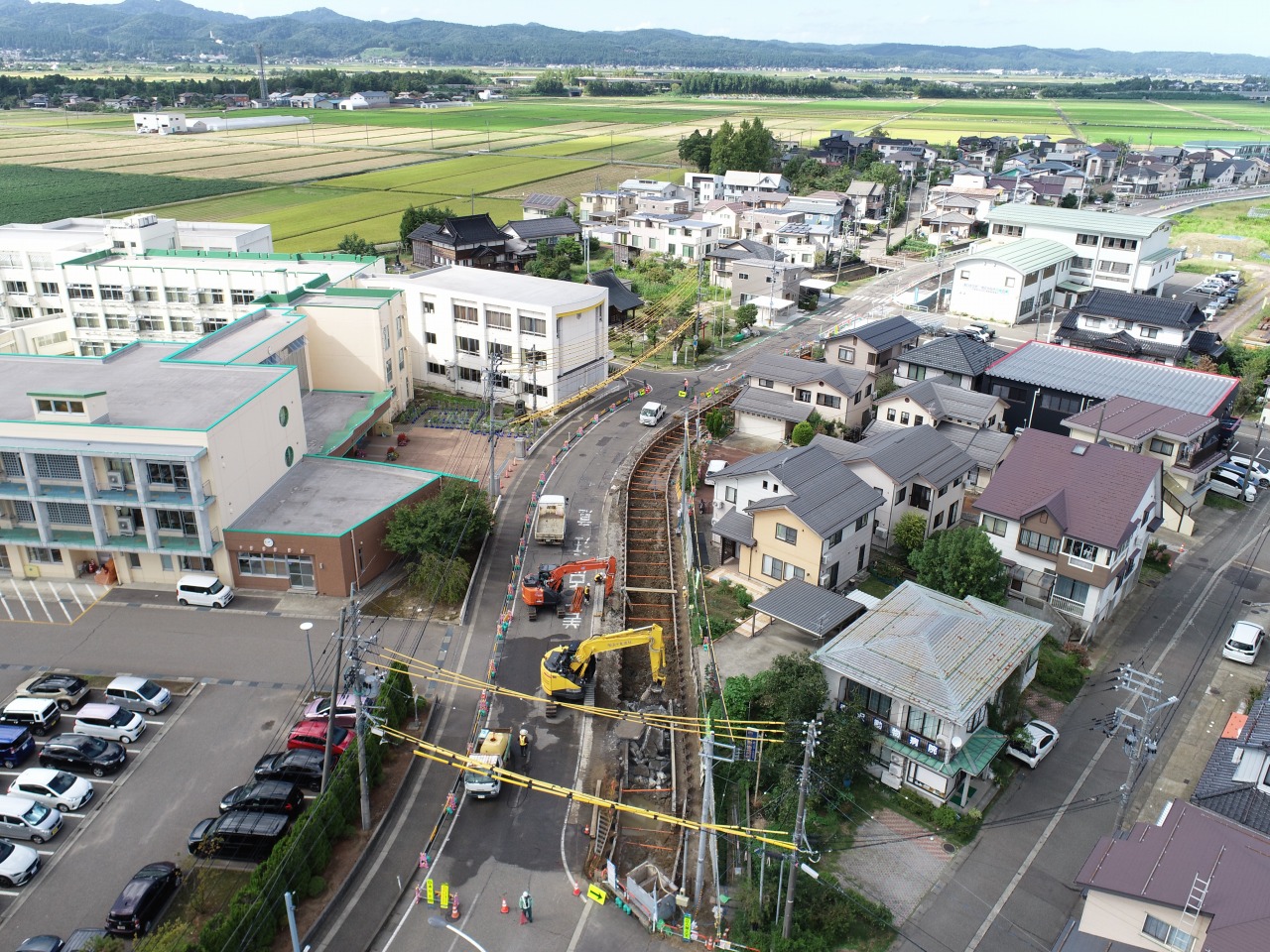

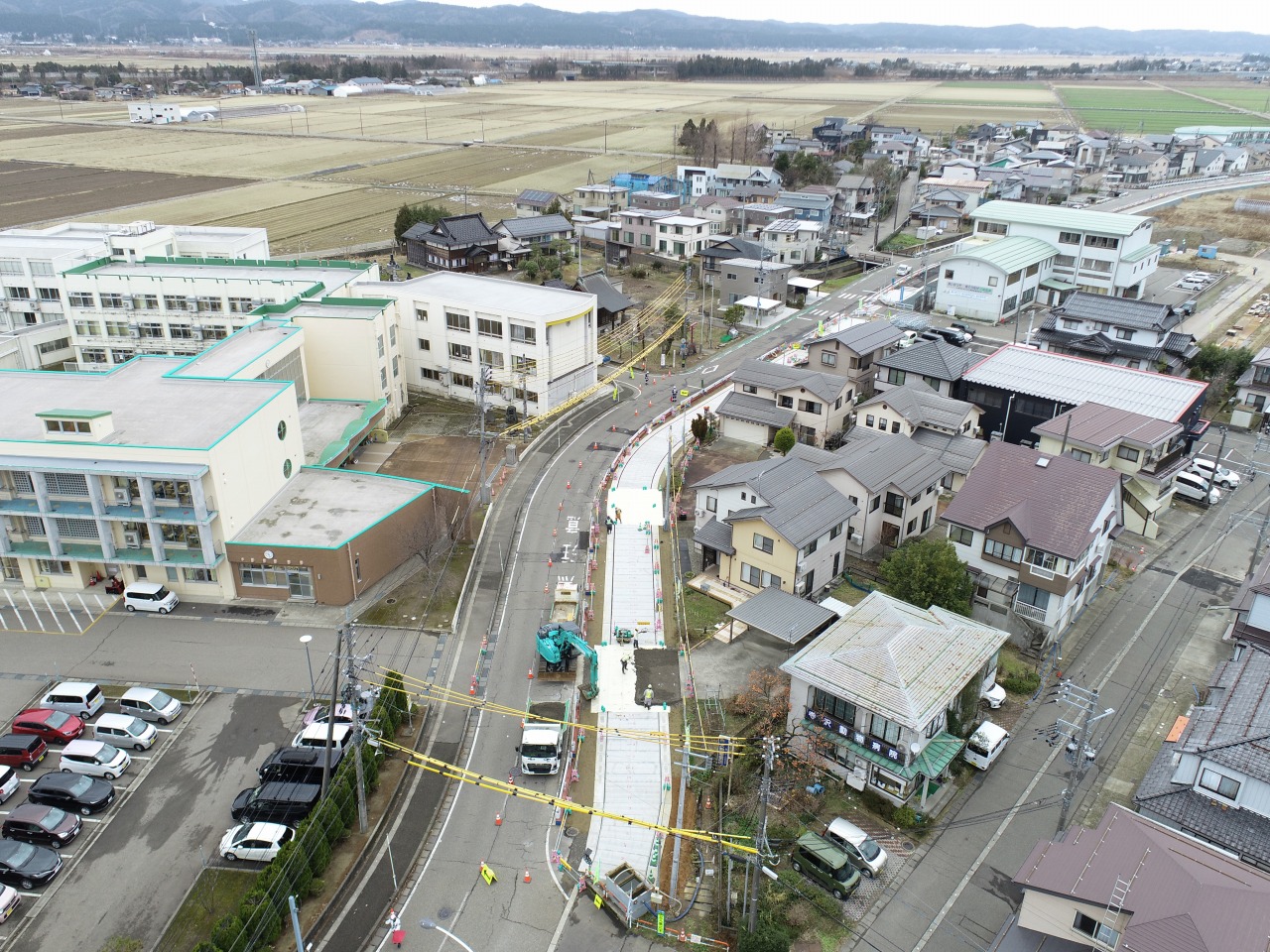

現場上空 真上から望む

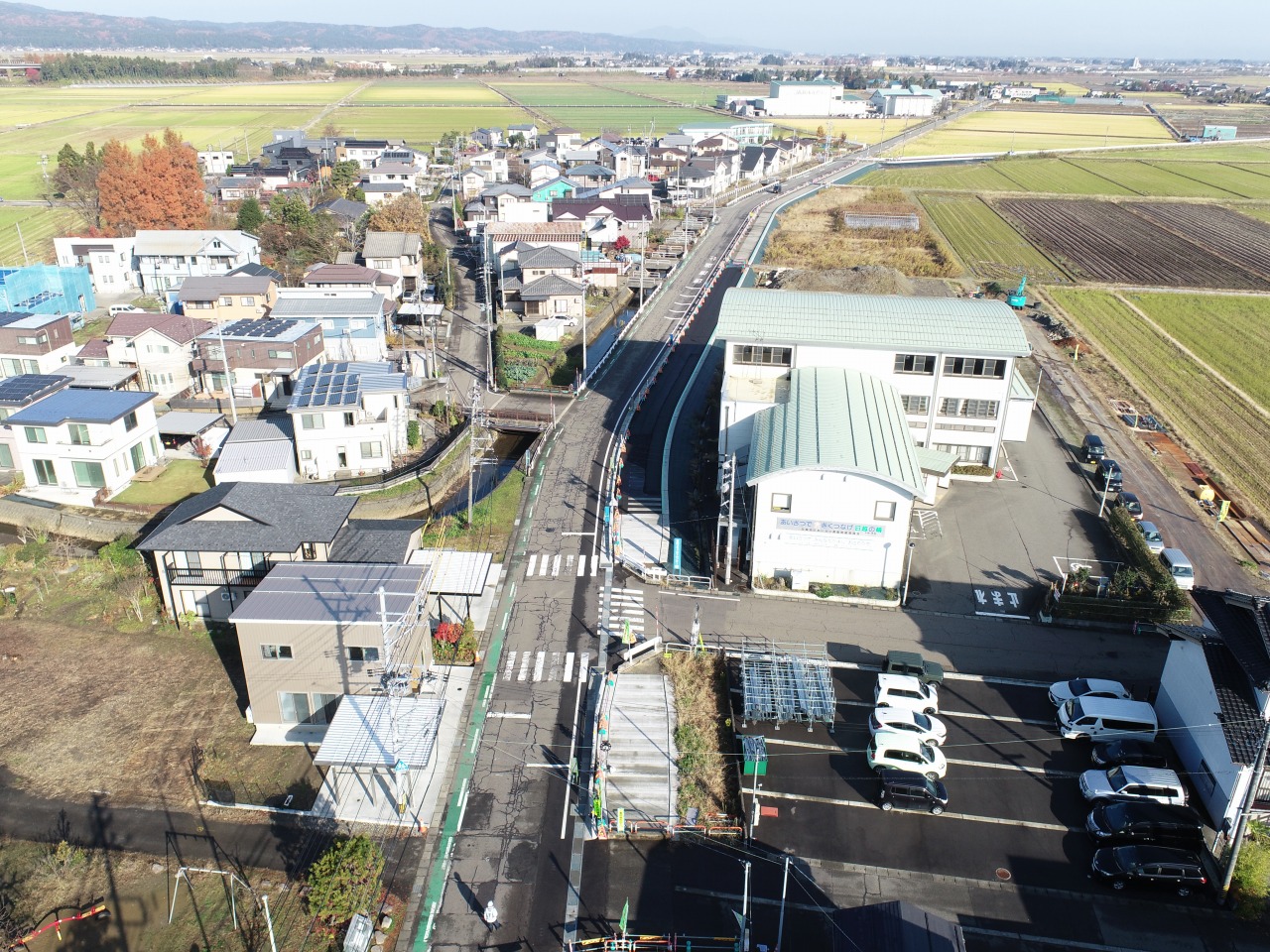

現場上空 始点から望む
現場上空 終点から望む
現場上空 始点から望む
現場上空 終点から望む
鋼矢板護岸水路工
水路工事 始点から望む
鋼矢板護岸水路工(鋼矢板圧入)
建込み状況
鋼矢板護岸水路工(鋼矢板圧入)
圧入状況

歩道舗装工(歩道舗装)

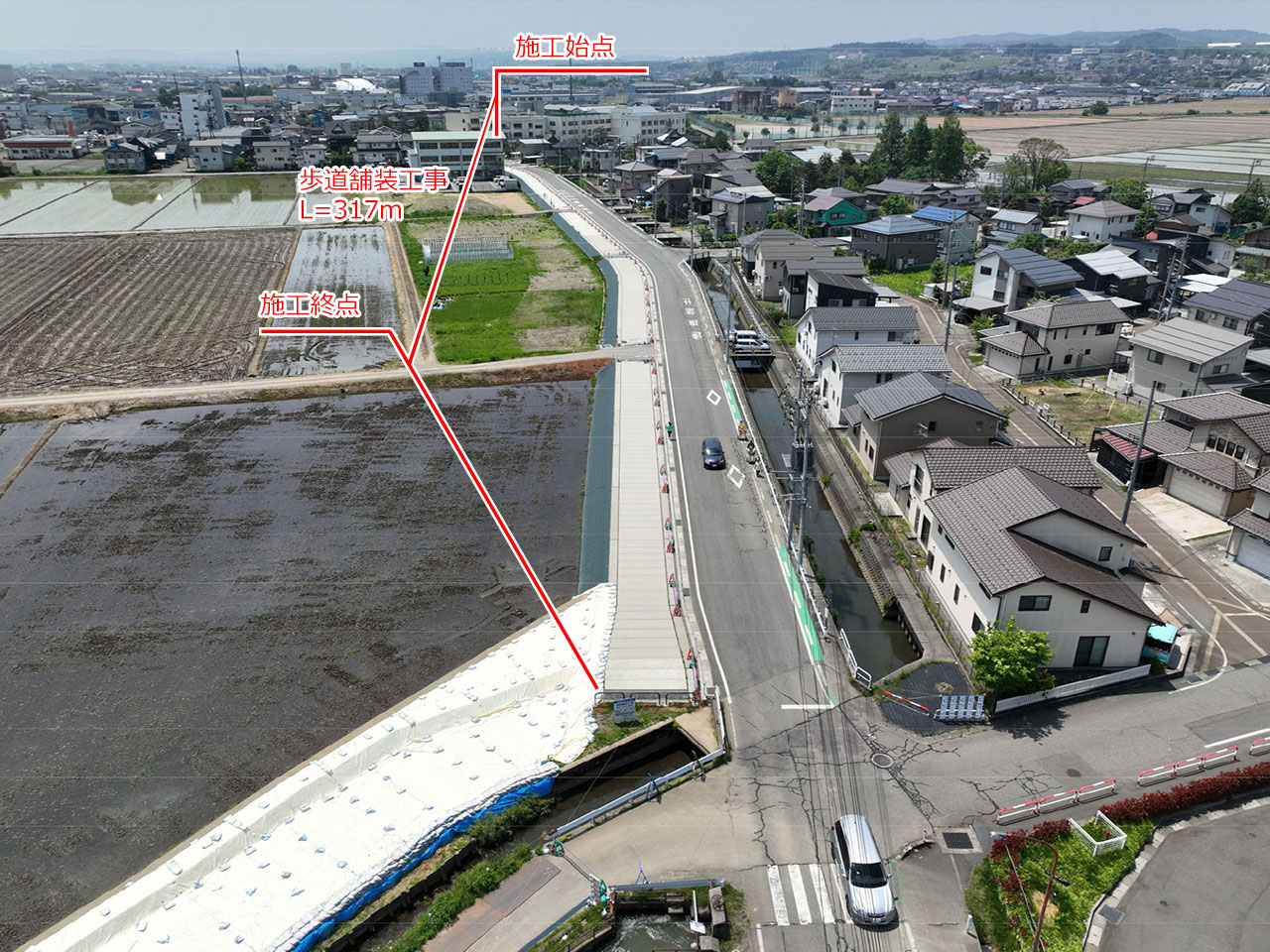

歩道舗装 始点から望む

歩道舗装 終点から望む
歩道舗装工(歩道舗装)
舗設状況
2025年6月末 進捗状況
2025年(令和7年)6月末現在の進捗率は2.4%です。
現場上空進捗写真と施工状況写真です。
現場上空 真上から望む
現場上空 始点から望む
現場上空 終点から望む
現場上空 始点から望む
現場上空 終点から望む

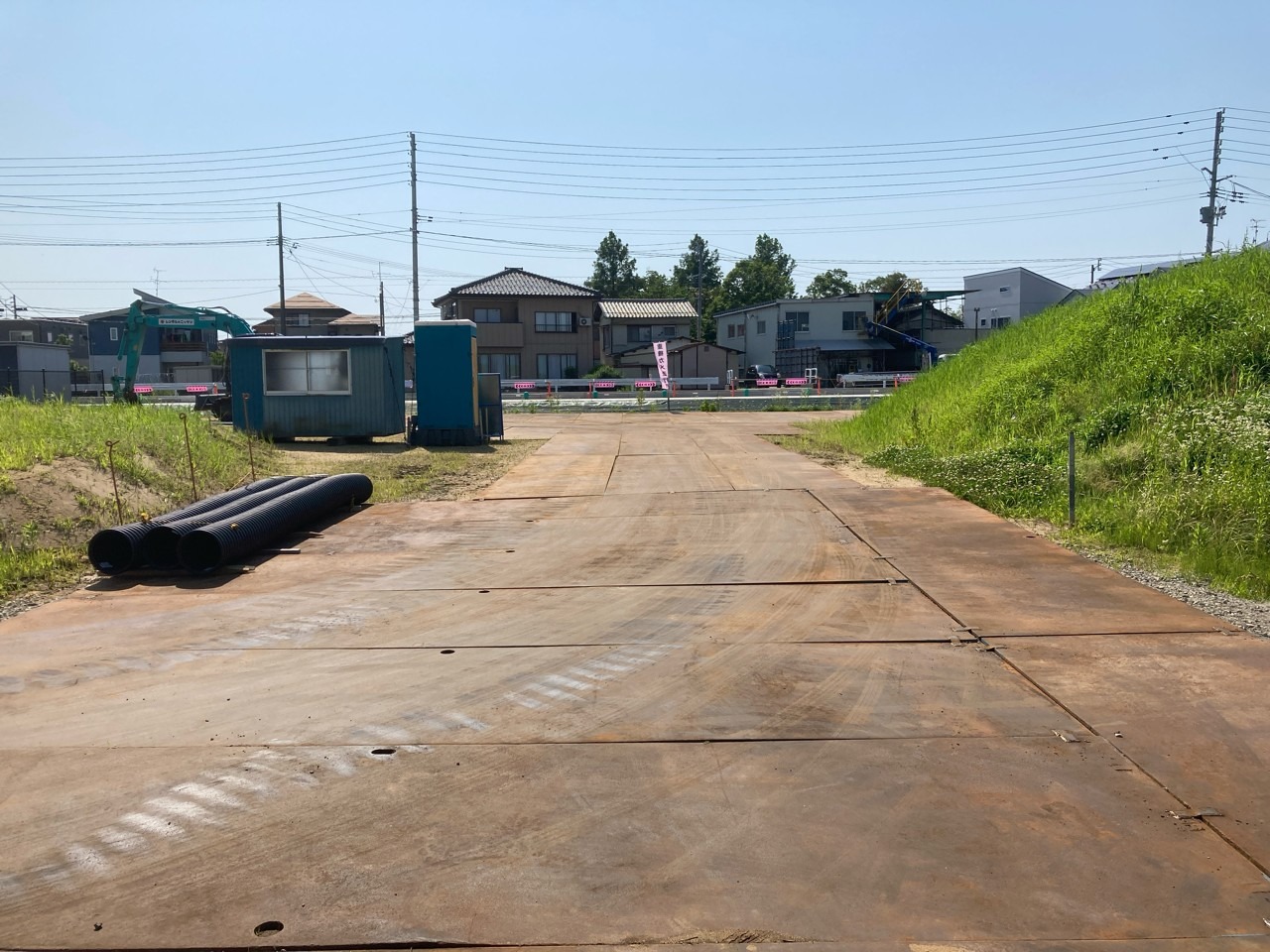

仮設工(仮設道路)
敷鉄板敷設完了

仮設工(仮設乗入れ口設置)

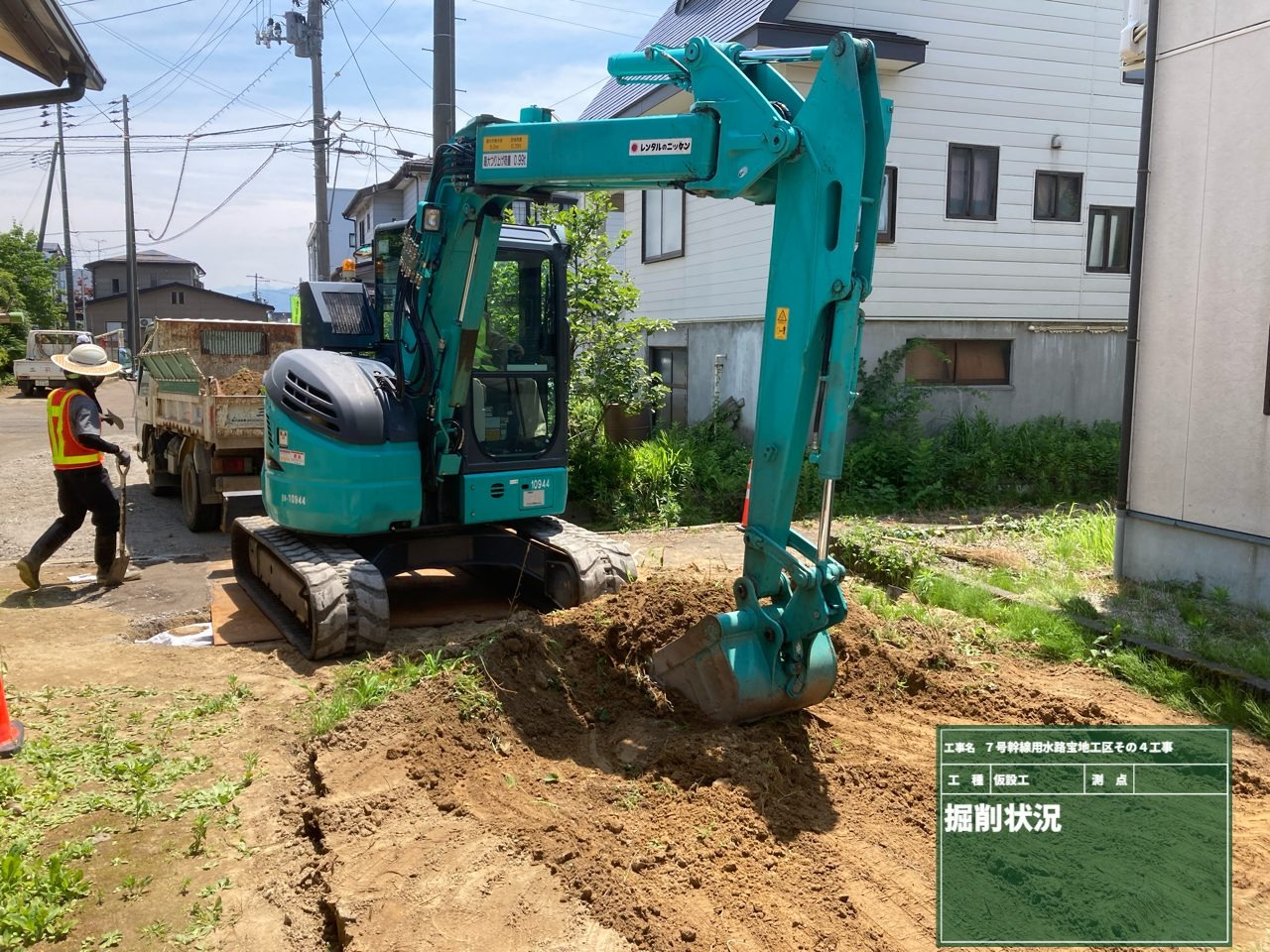

掘削状況

笠コン嵩上げ

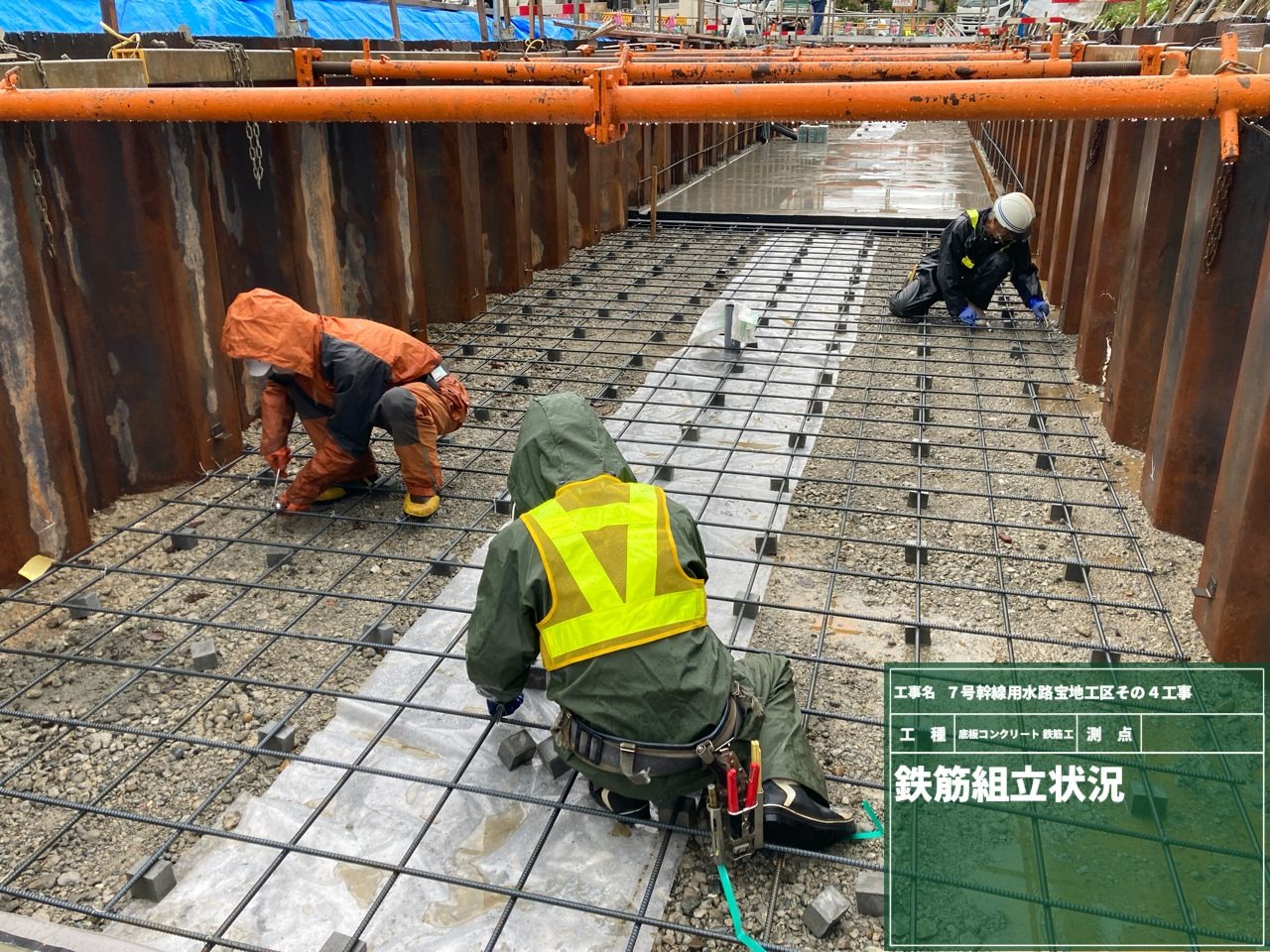

生コンクリート打設状況
2025年5月 着手前
着手前の状況です。
順次作業を行う予定です。
今後とも当工事をよろしくお願い致します。
